ความคืบหน้า เมื่อวันที่ 14 ต.ค. 68

   21 ต.ค. 68  /   8

รายงานความก้าวหน้าโครงการก่อสร้างอาคารหอพักนิสิต
อาคาร A

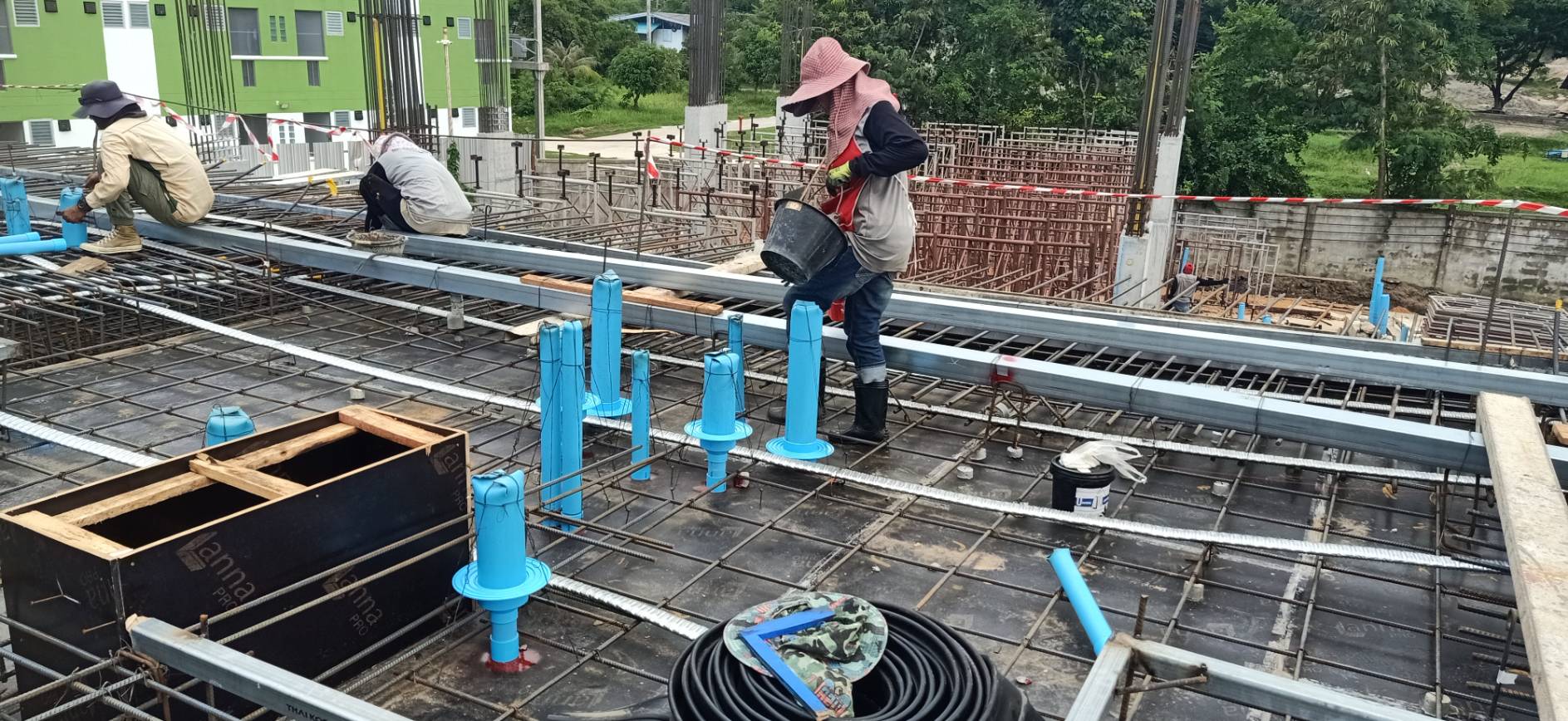

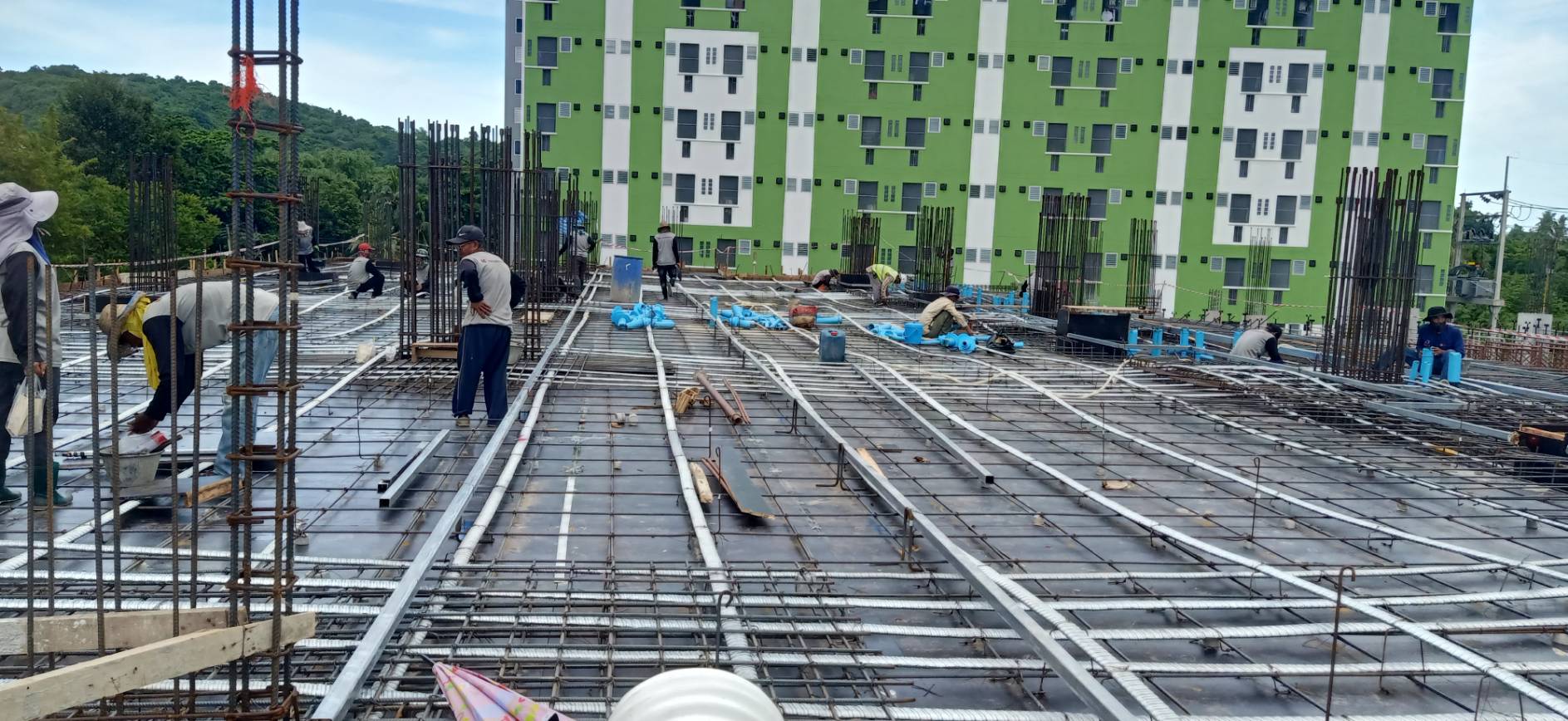

-ดำเนินการผูกเหล็กเสริมชั้นต่ำสำหรับแป้นหัวเสา (DROP PANEL) แล้วเสร็จ
-งานผูกเหล็ก (ช่วงบน) บันได ST-4  แล้วเสร็จ

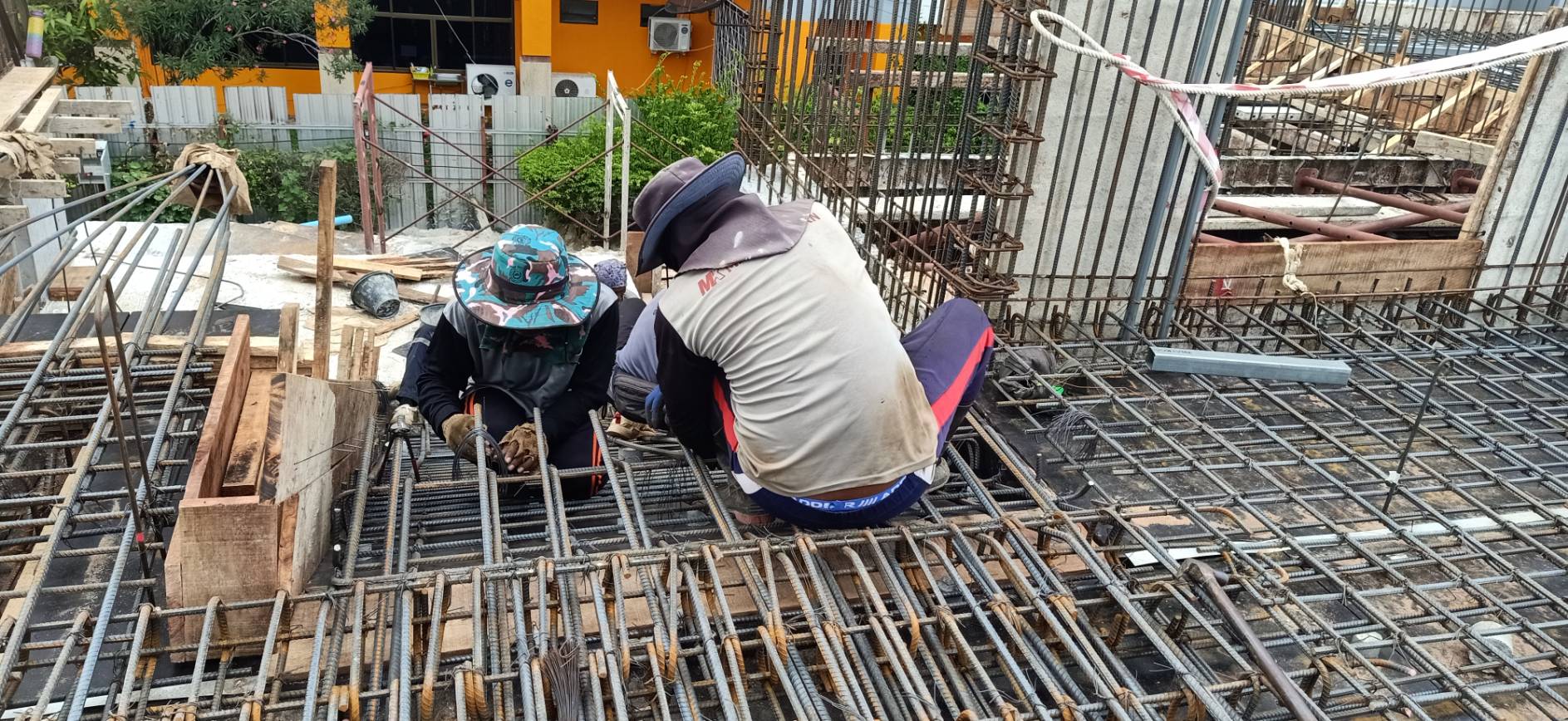

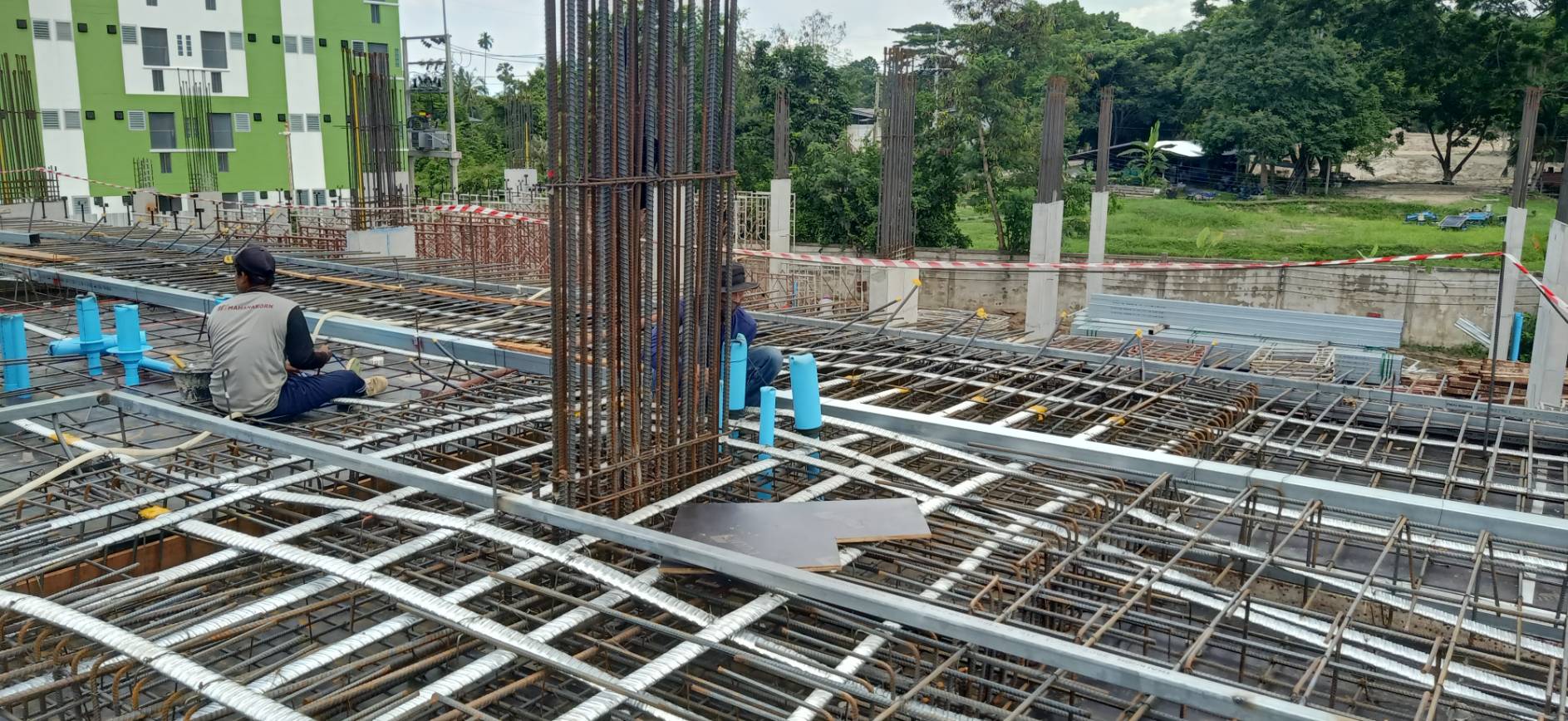

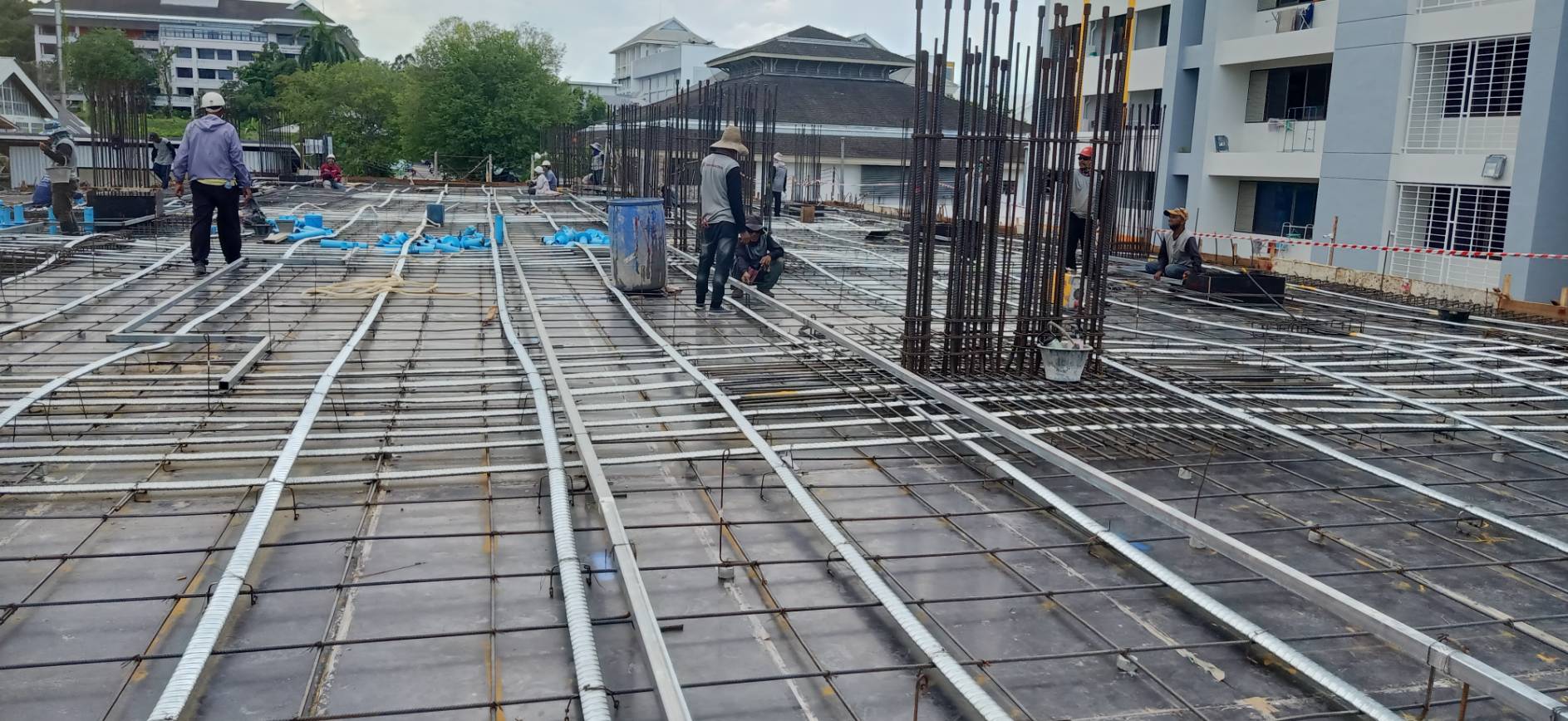

-งานดัดเหล็กแกนเสา ชั้น 2 ขึ้นชั้น 3 คิดเป็น 80%

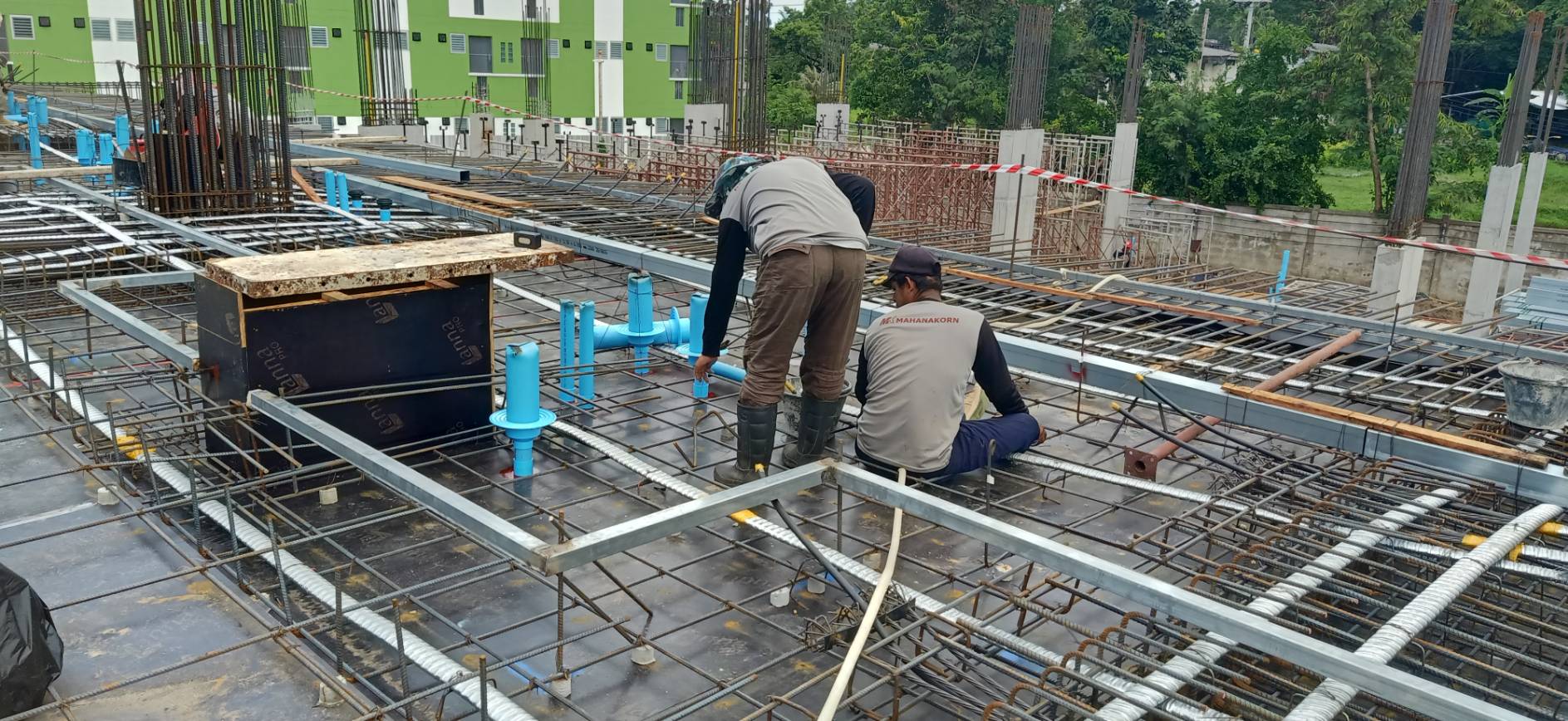

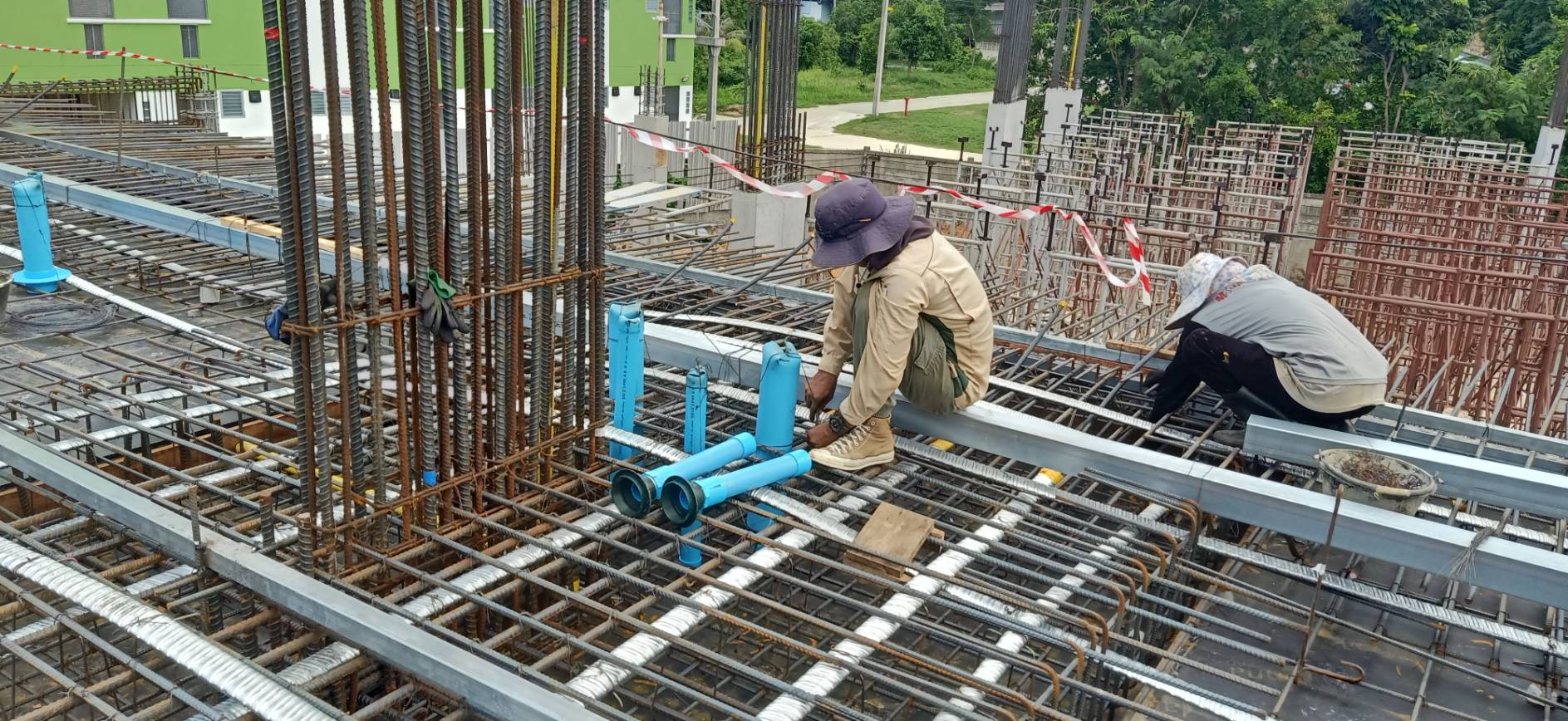

-งานวางท่อ SLEEV พื้นห้องน้ำ ชั้น 2 คิดเป็น 60%
อาคาร B

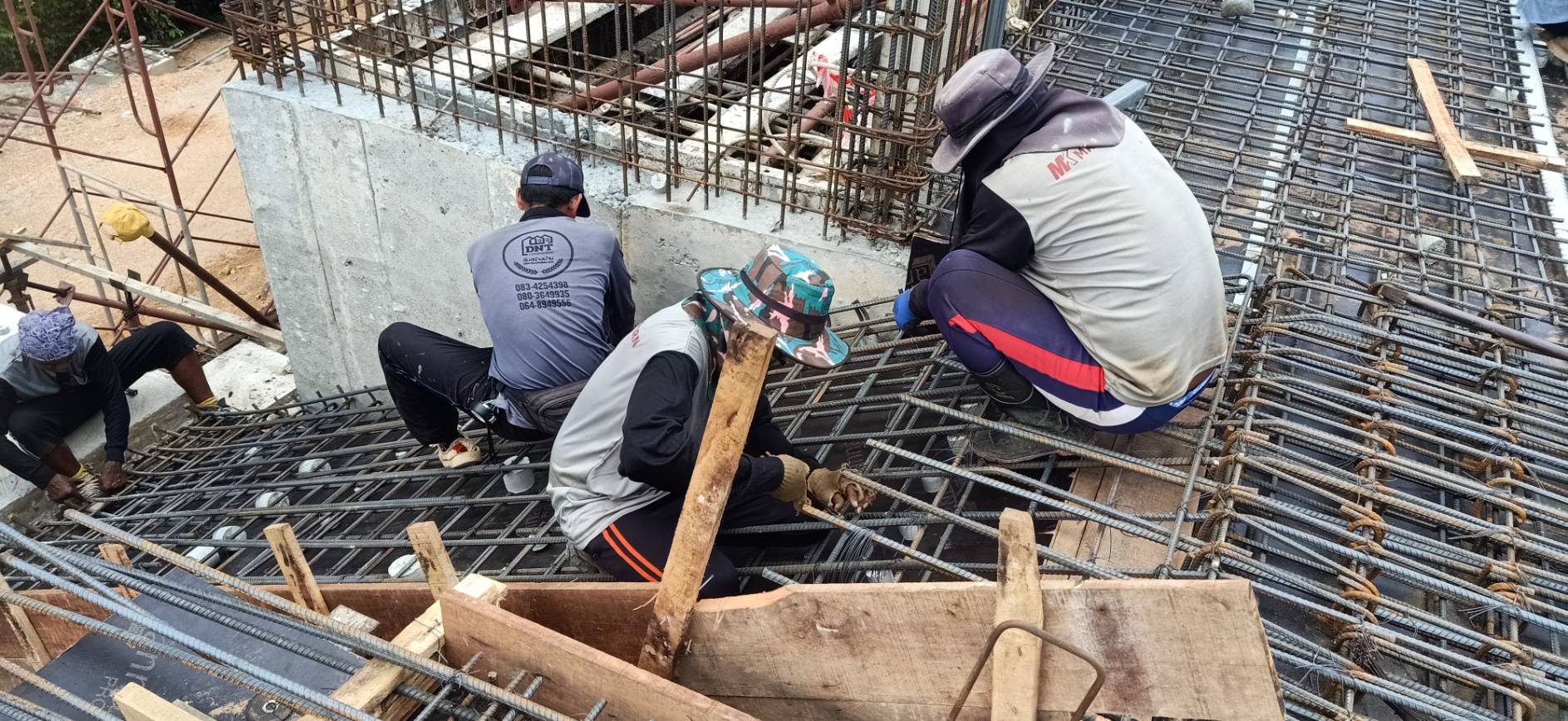

-ดำเนินหล่อผนังลิฟต์ ค.ส.ล ชั้น 1 แล้วเสร็จ

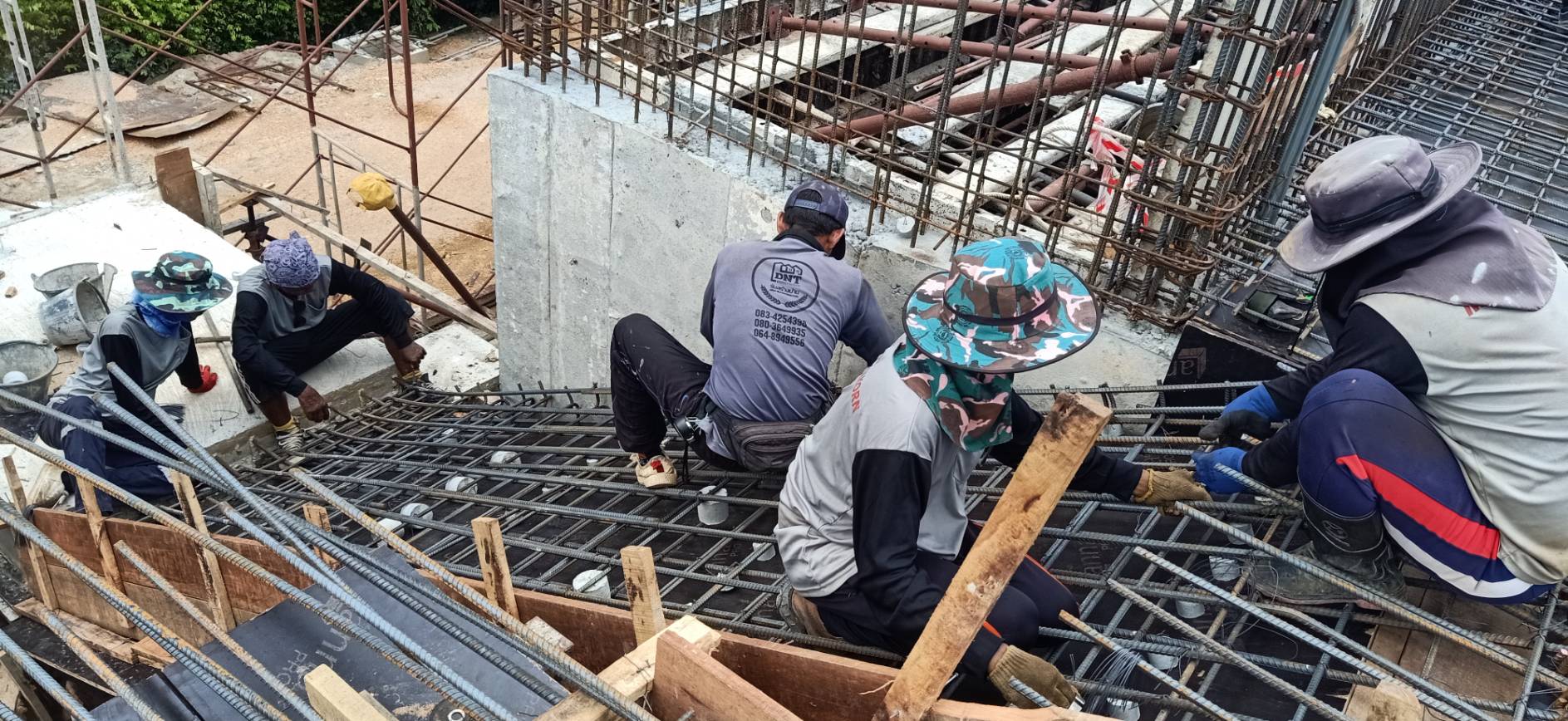

-ดำเนินหล่อพื้น ค.ส.ล ชั้น 1 แล้วเสร็จ

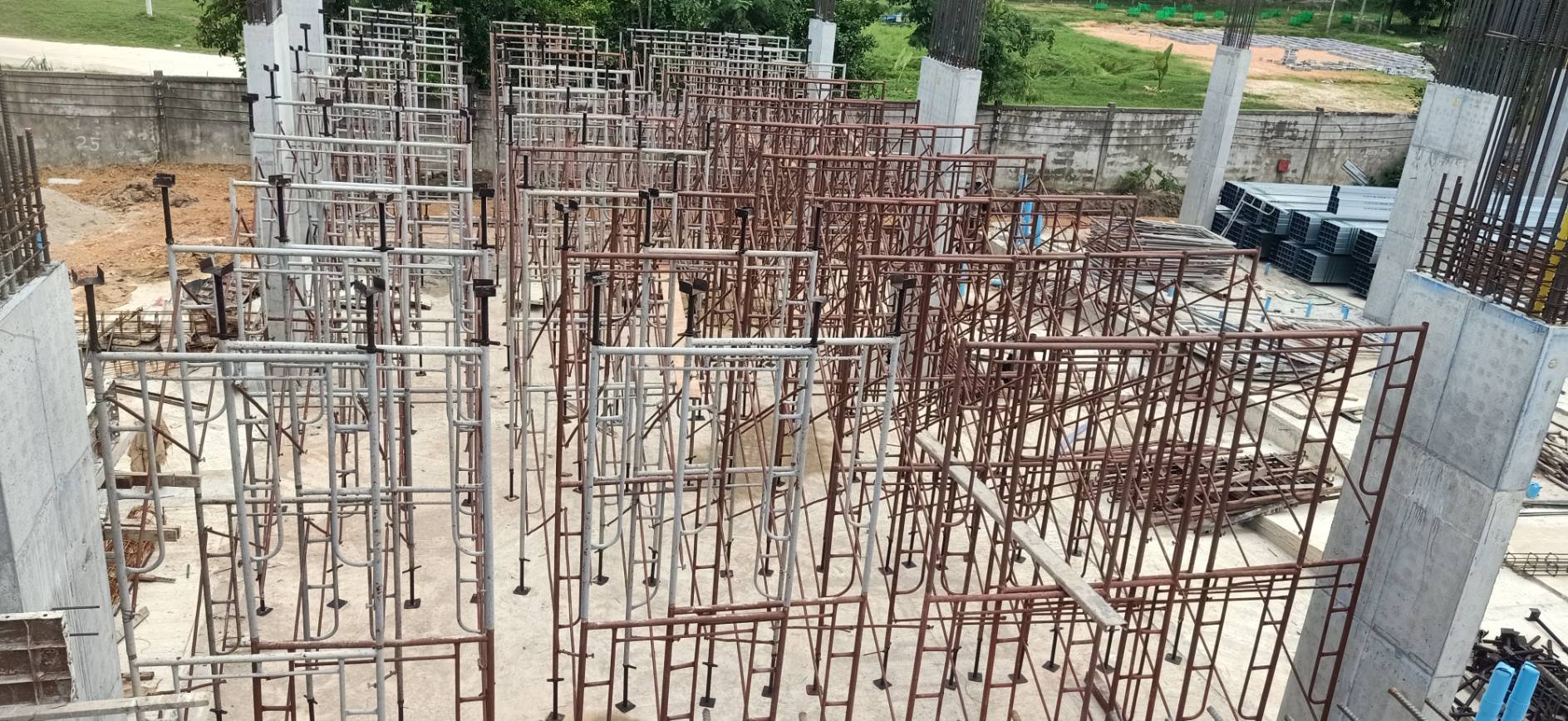

-ติดตั้งนั่งร้านรองรับพื้น ชั้น 2 คิดเป็น 35%
