ความคืบหน้า เมื่อวันที่ 18 ก.ย. 68

   18 ก.ย. 68  /   10

ความก้าวหน้าโครงการปรับปรุงห้องรับรองอาคันตุกะชาวต่างชาติ

ผลงานก่อสร้างประมาณ 79.06%
ช้ากว่าสัญญาประมาณ 52.14%
คิดเป็น 43 วัน
หมดเวลาตามสัญญามาแล้ว 26 วัน

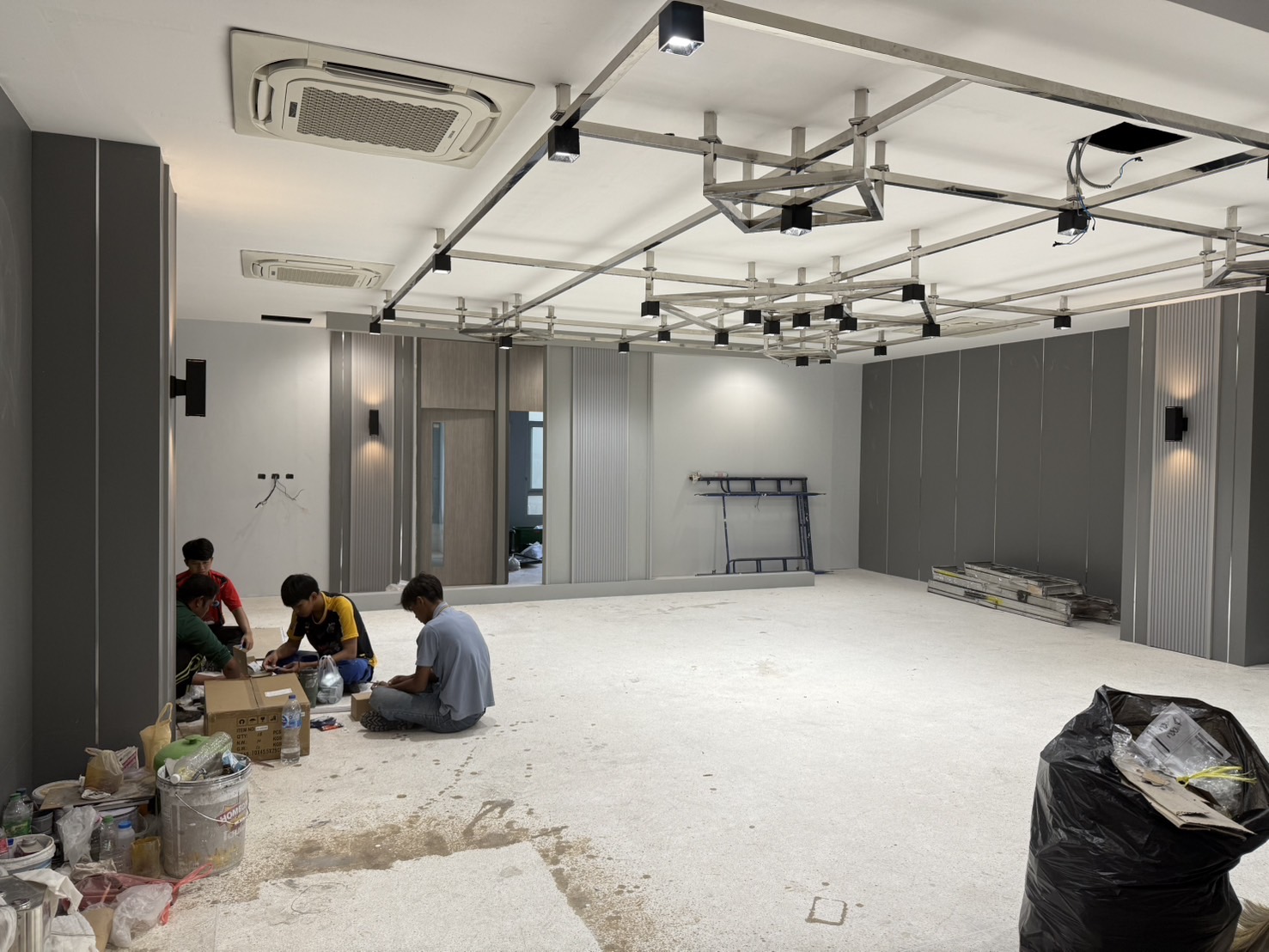

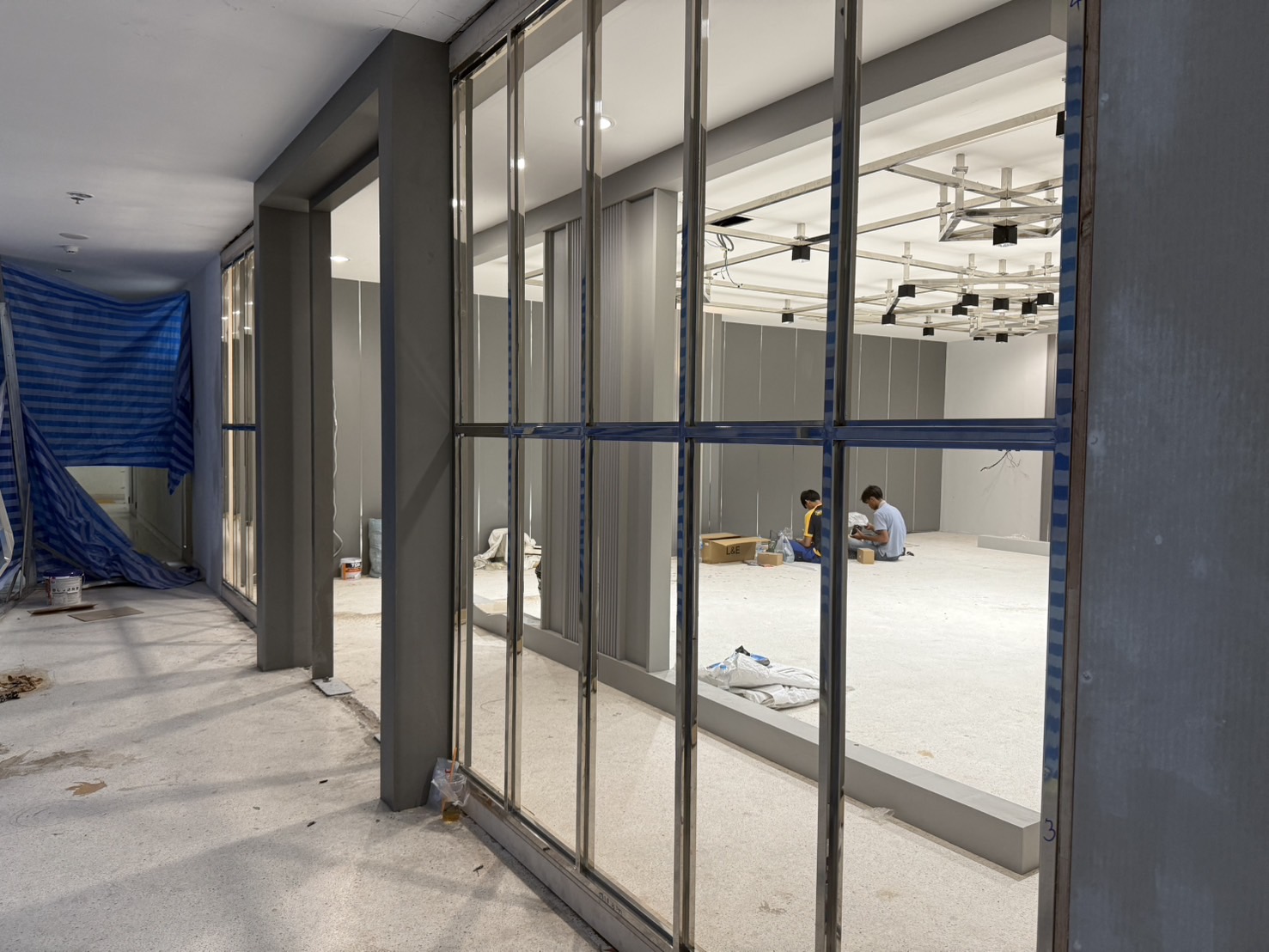

ปัจจุบันกำลังดำเนินติดตั้งดวงโคมแล้ว 60% งานติดตั้งวงกบหน้าต่างประตูทางเข้า
งานทั้งหมดคาดว่าจะแล้วเสร็จภายในเดือนกันยายน 2568
