ความคืบหน้า เมื่อวันที่ 29 ก.ค. 68

   27 ส.ค. 68  /   8

ความก้าวหน้าของโครงการก่อสร้างอาคารหอพักนิสิต

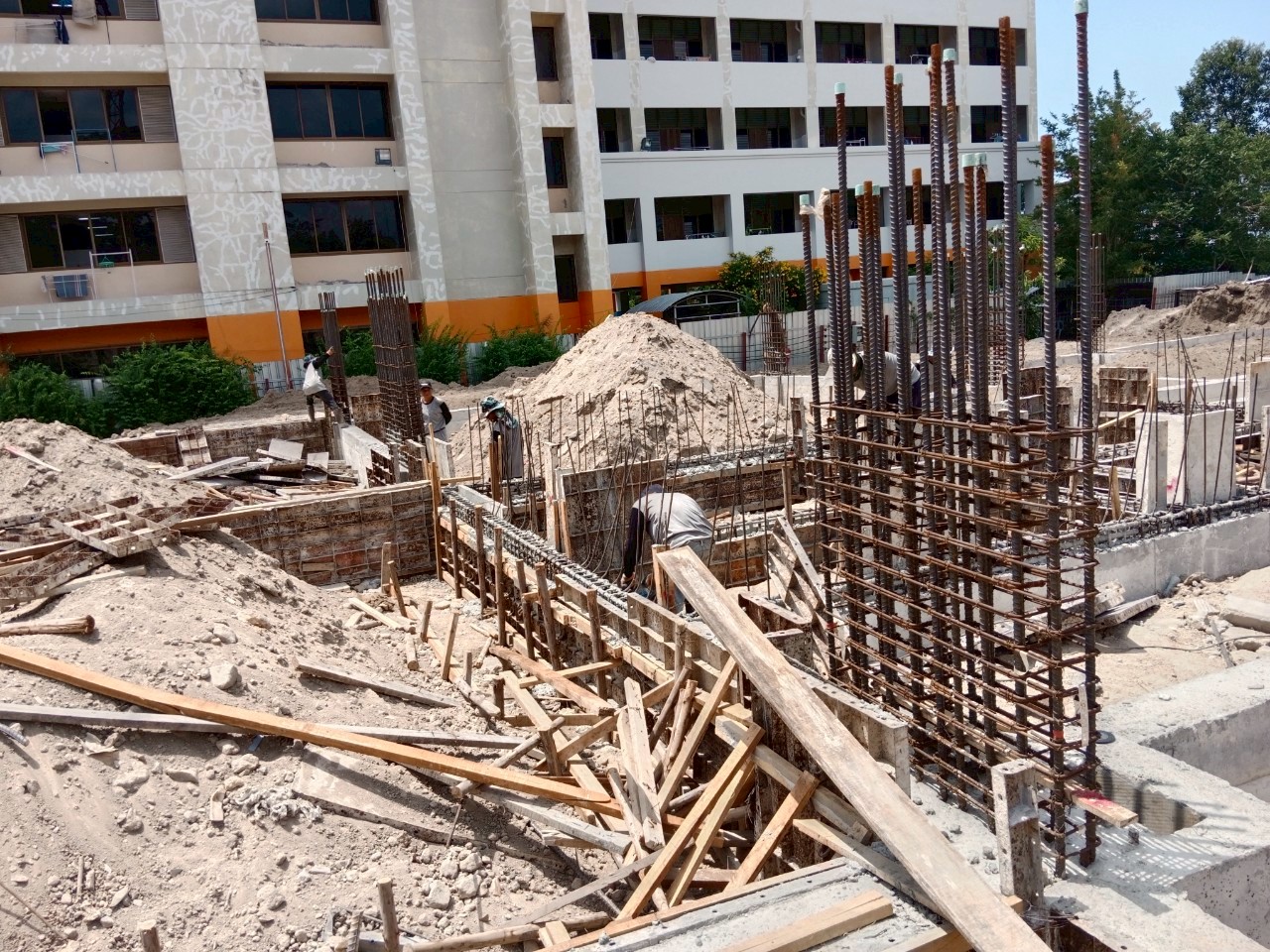

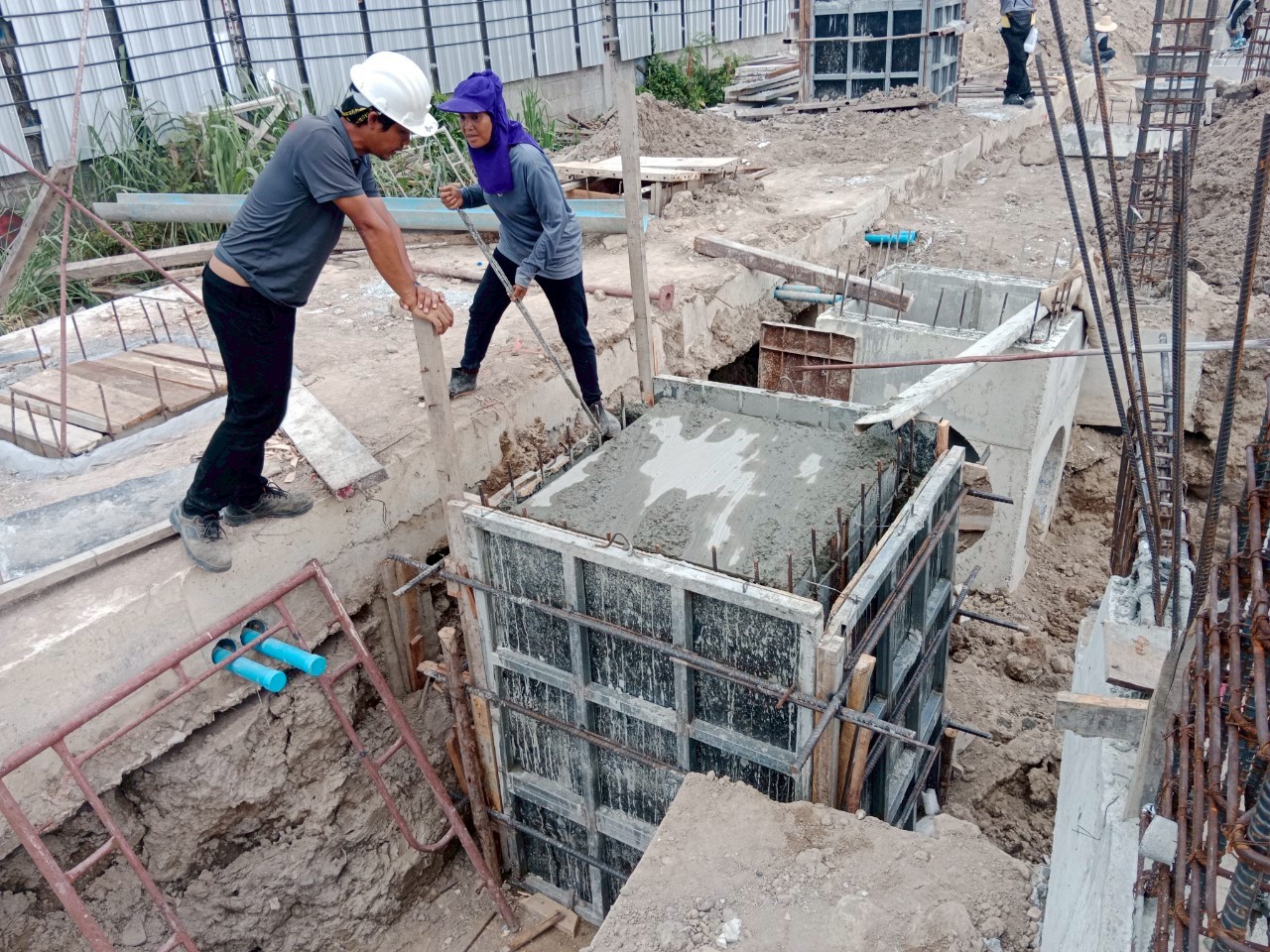

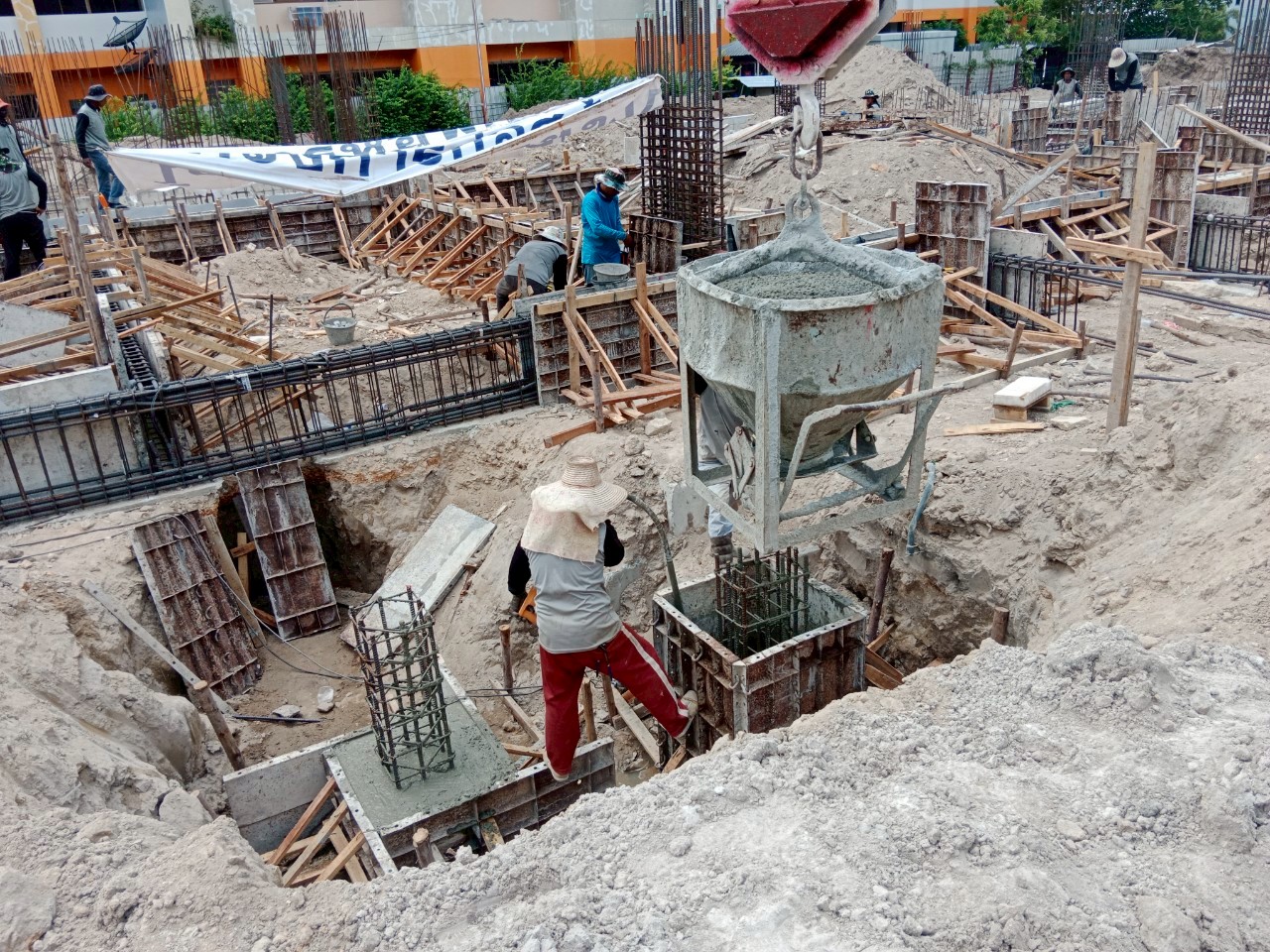

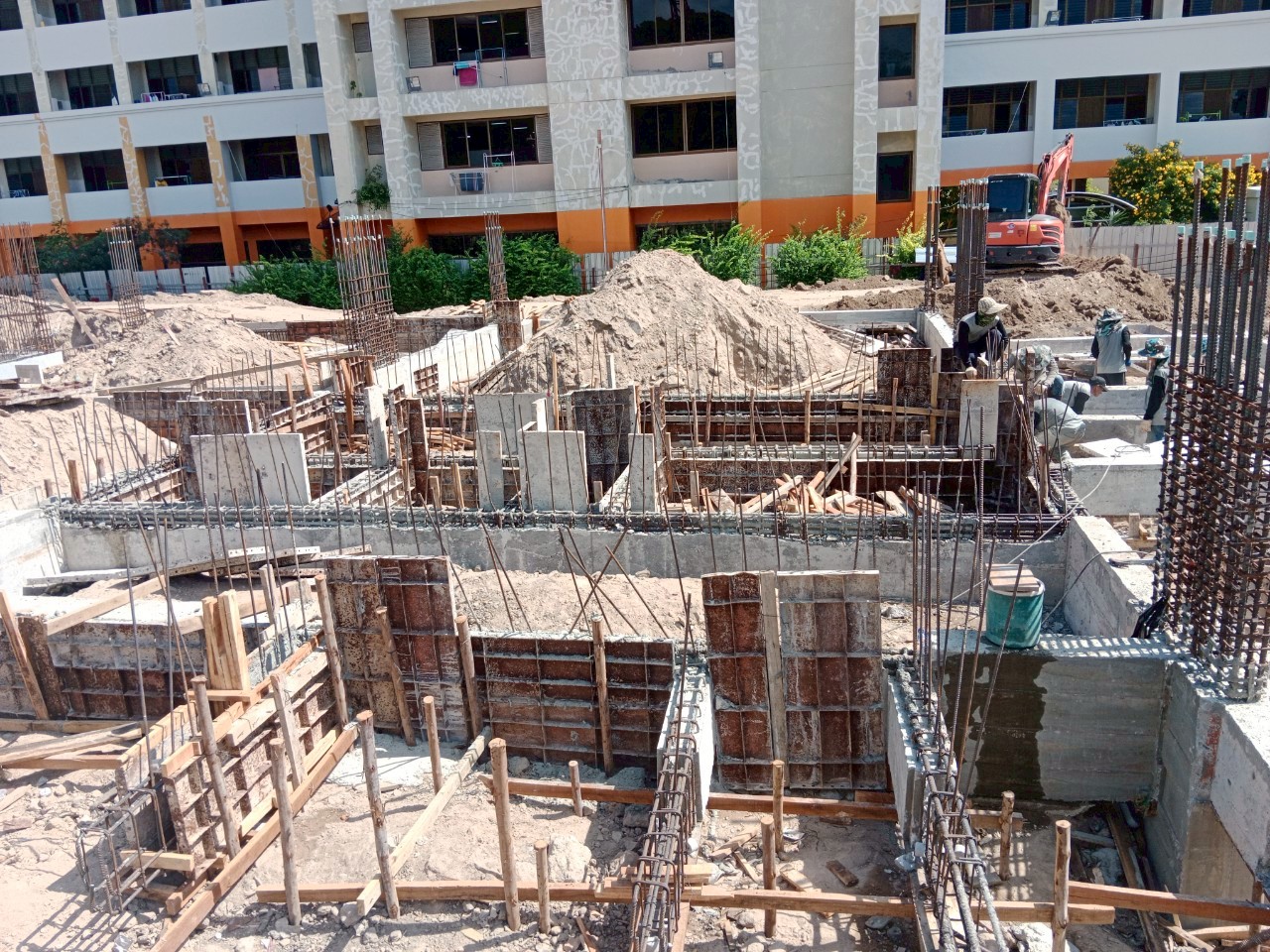

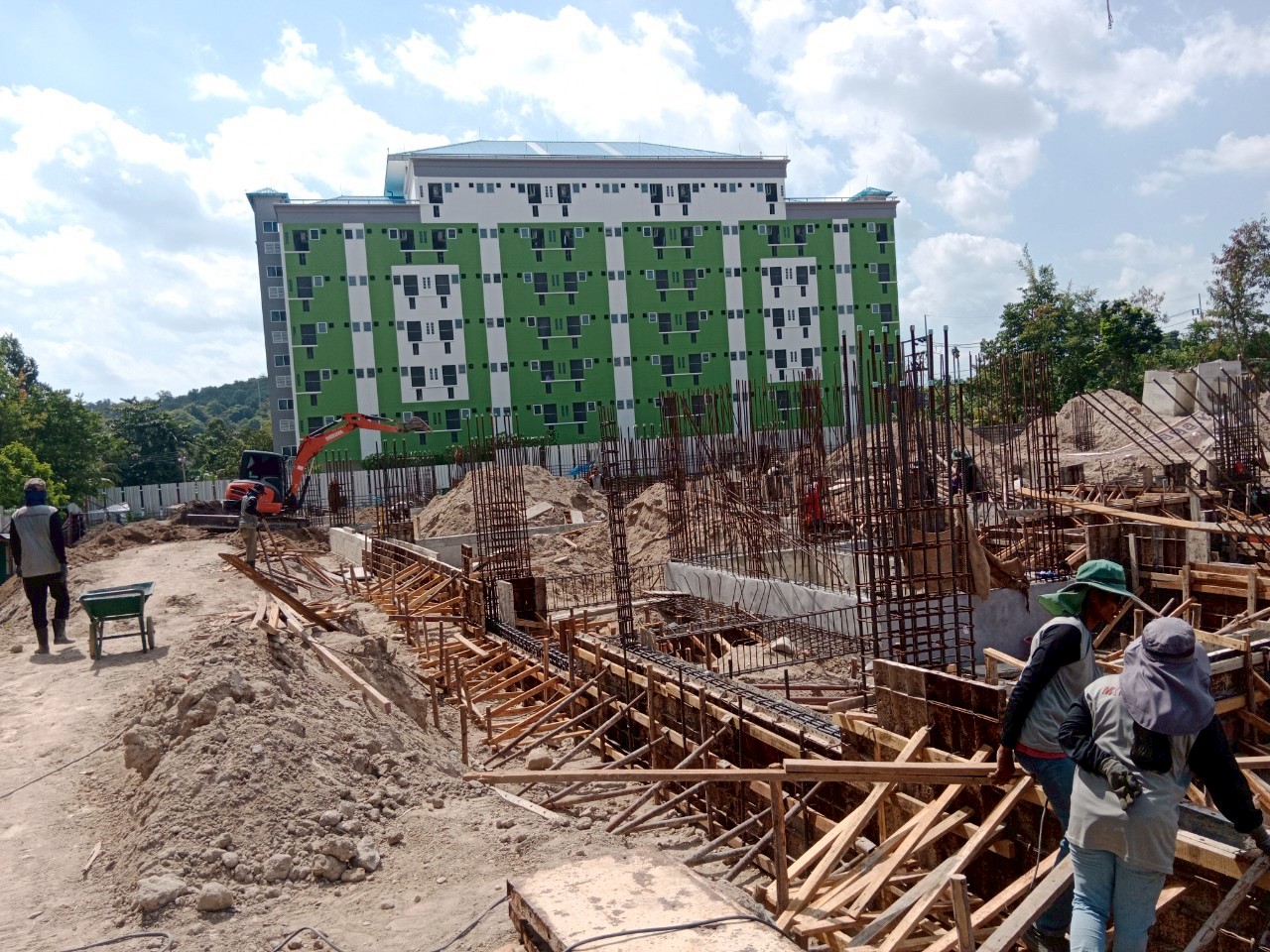

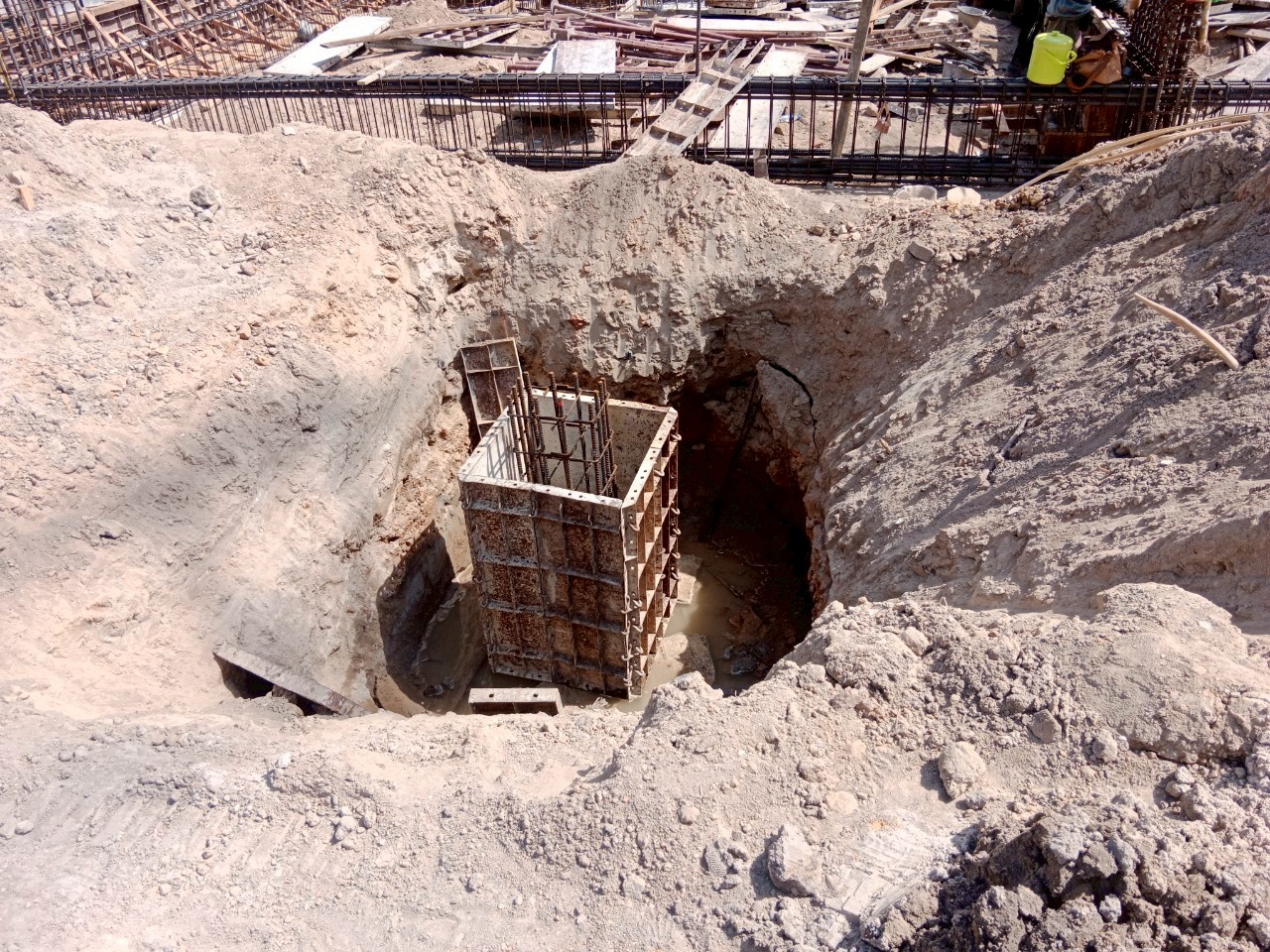

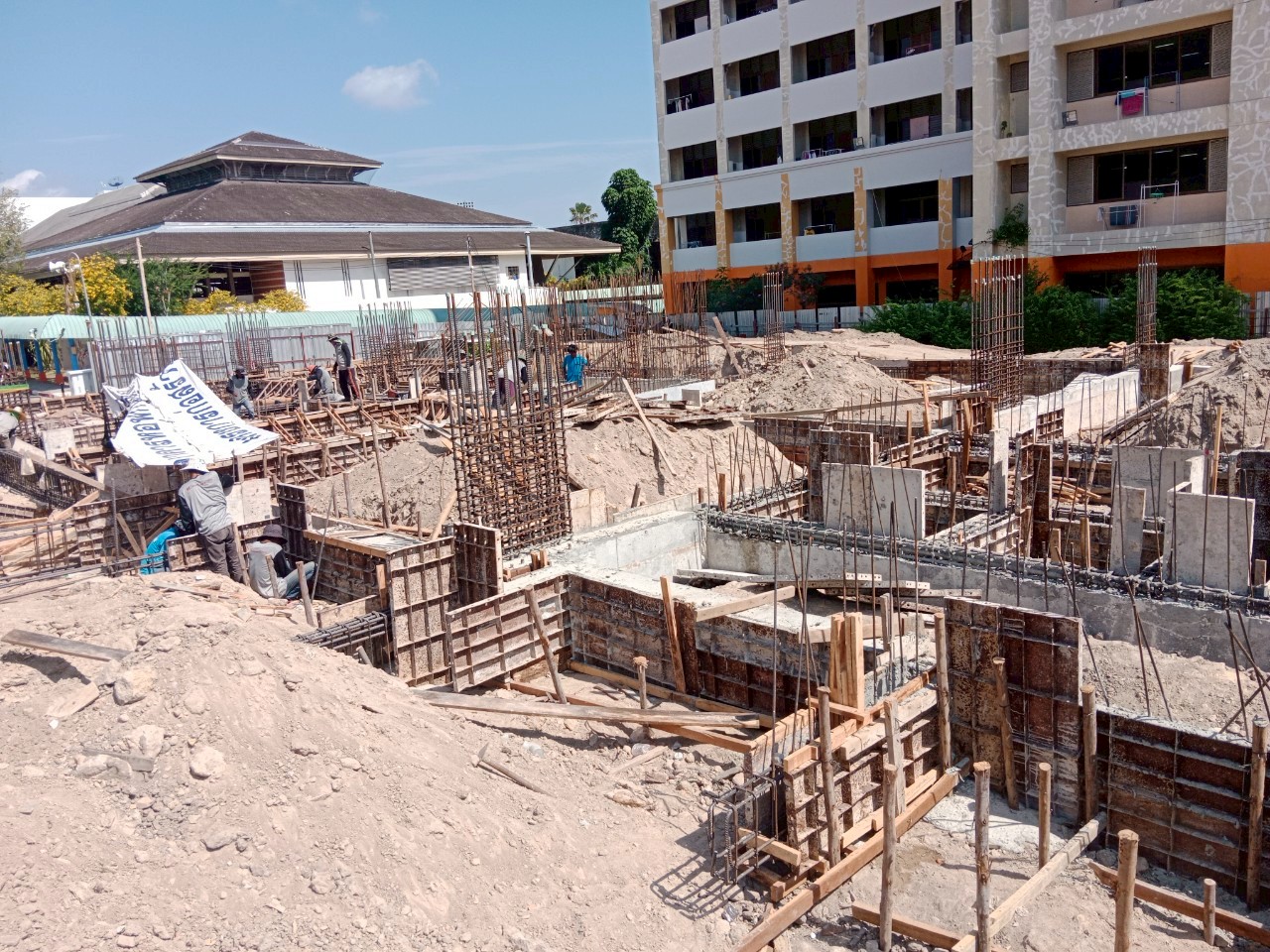

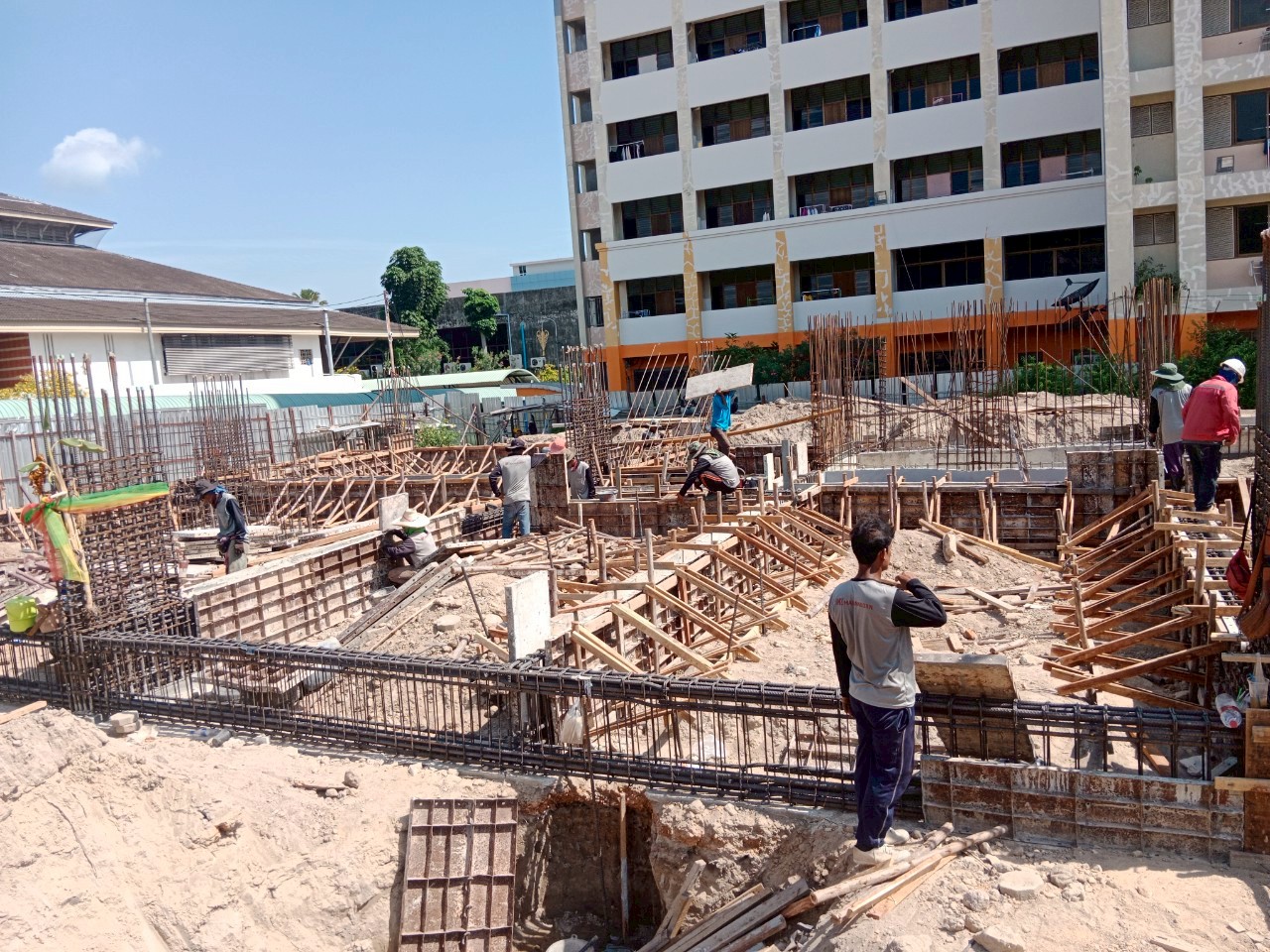

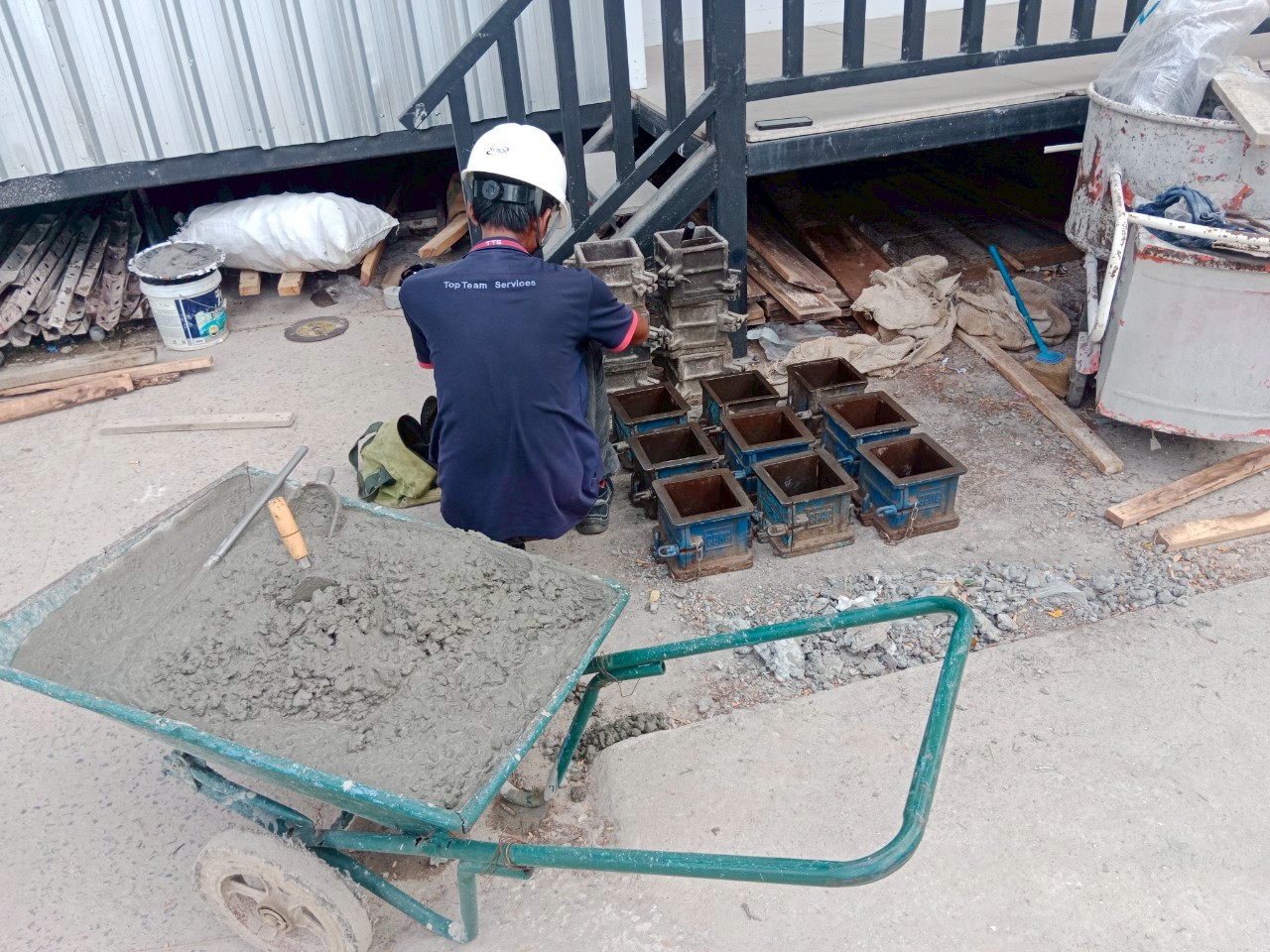

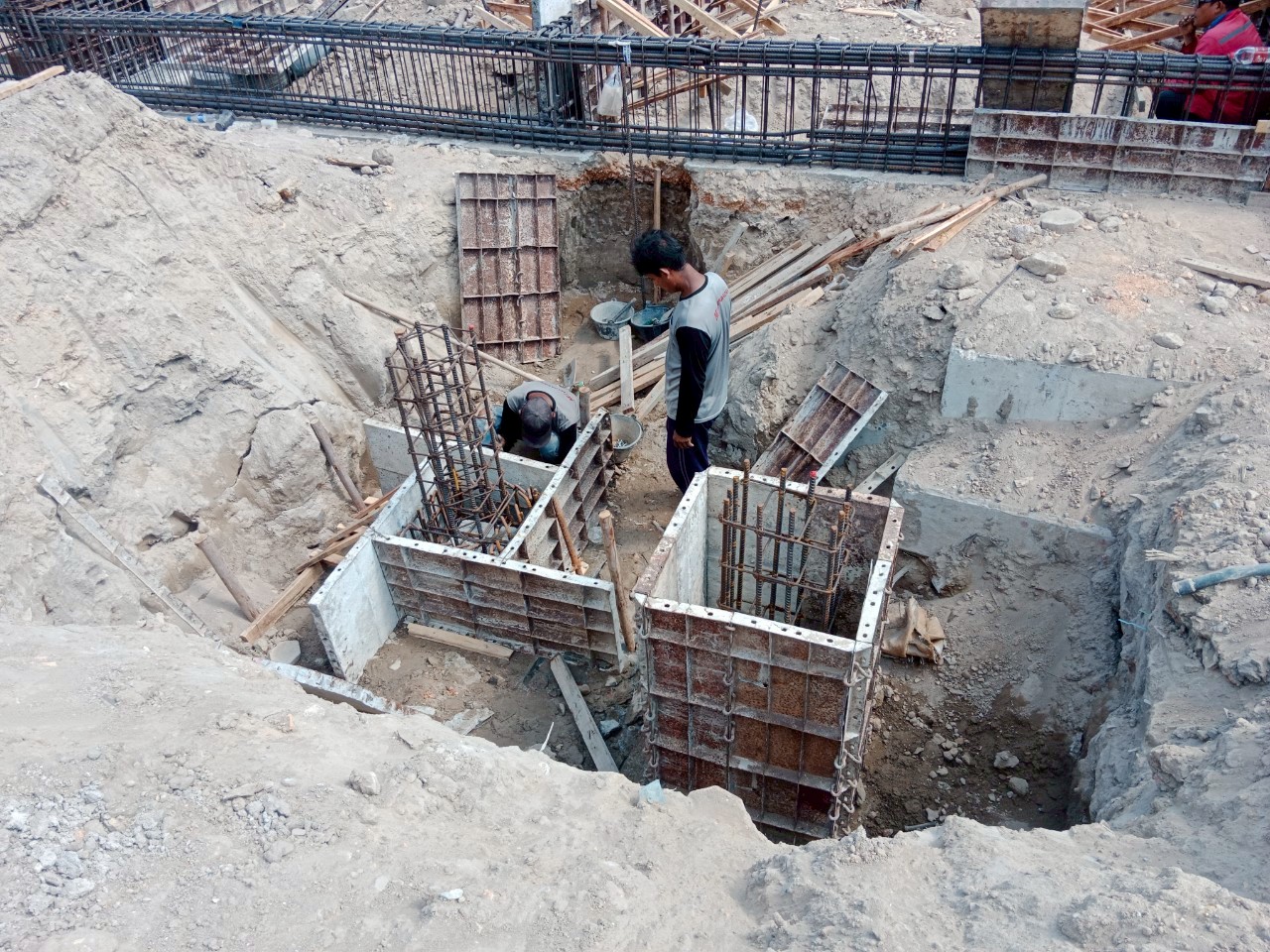

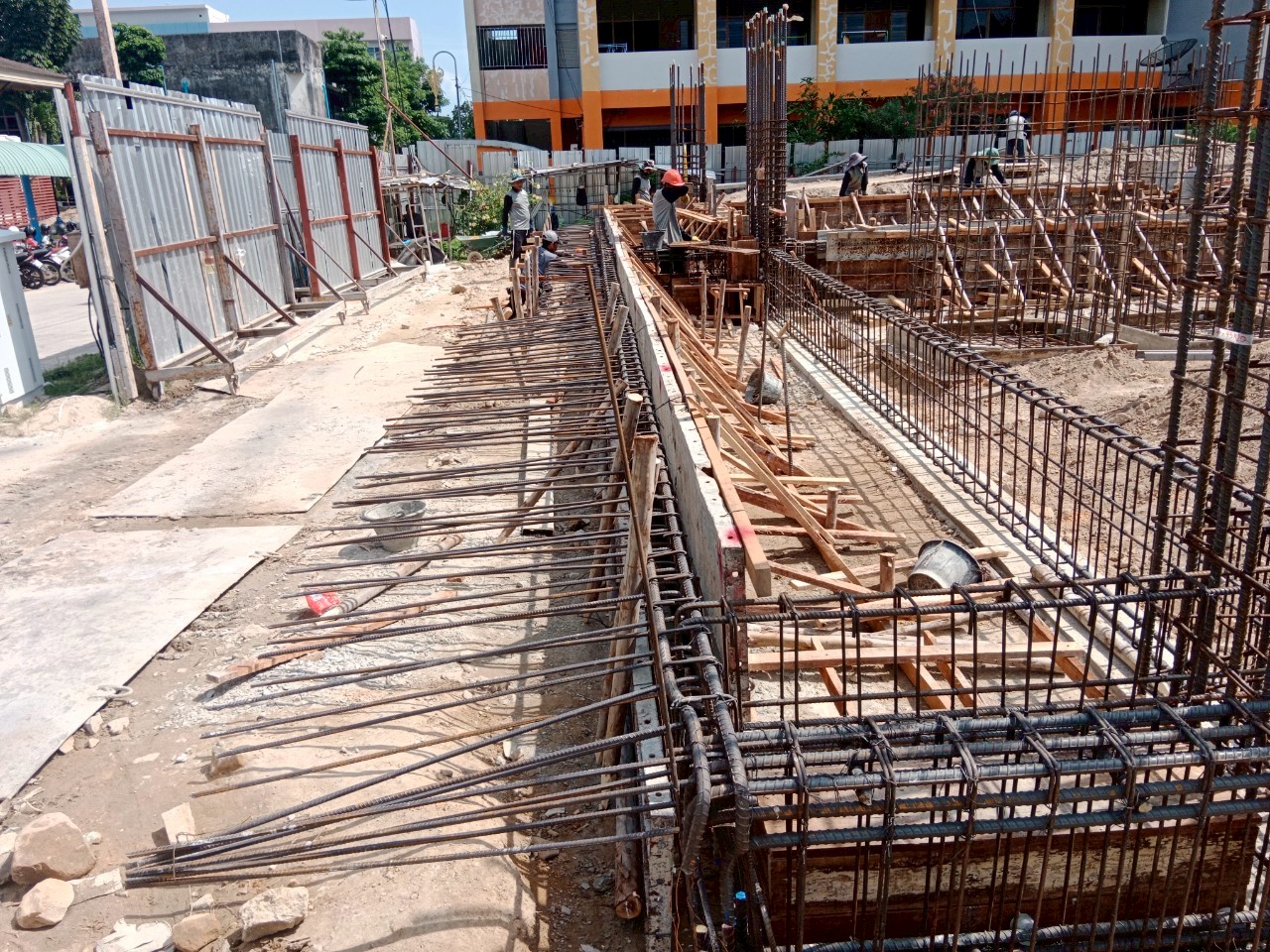

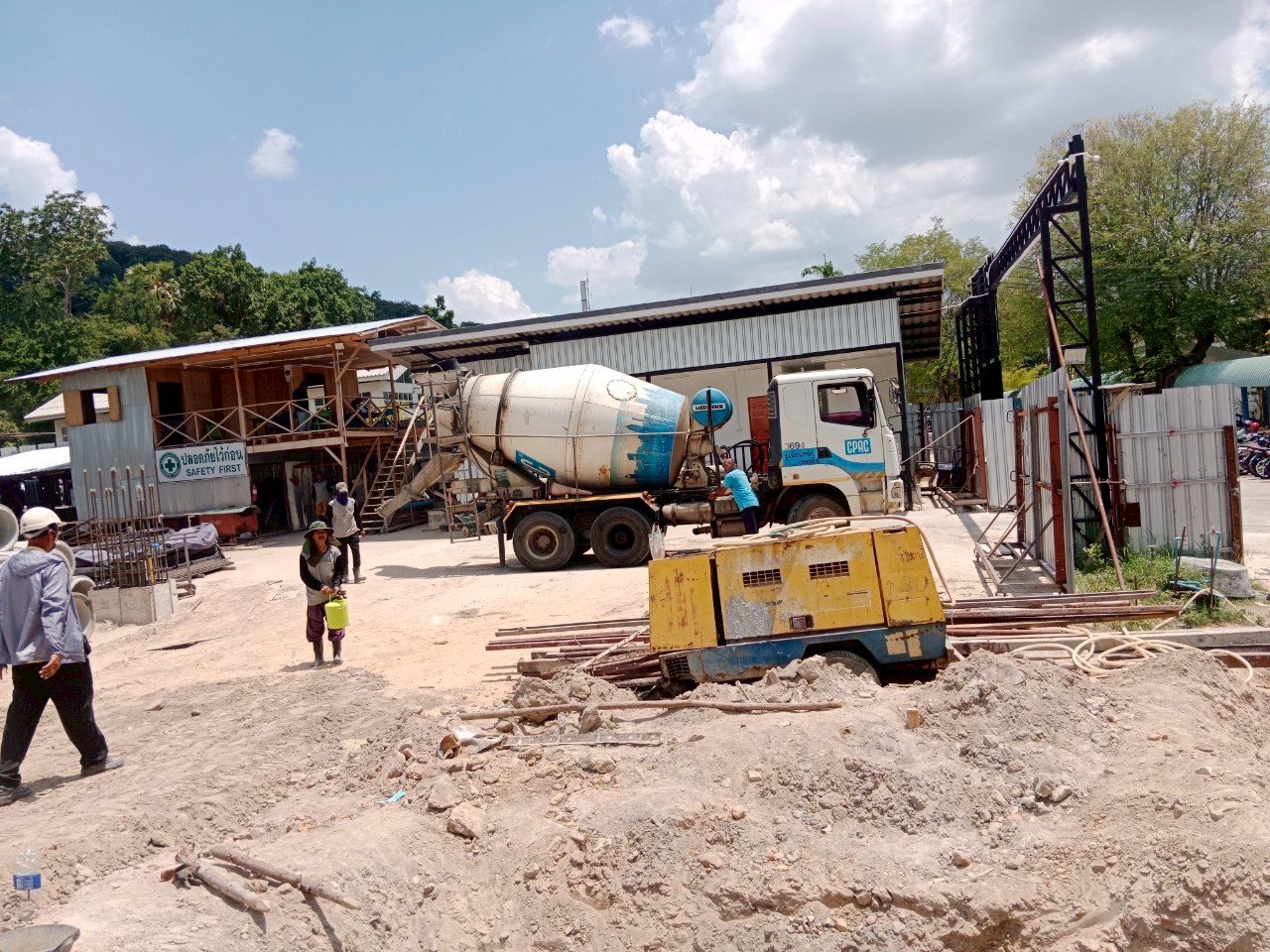

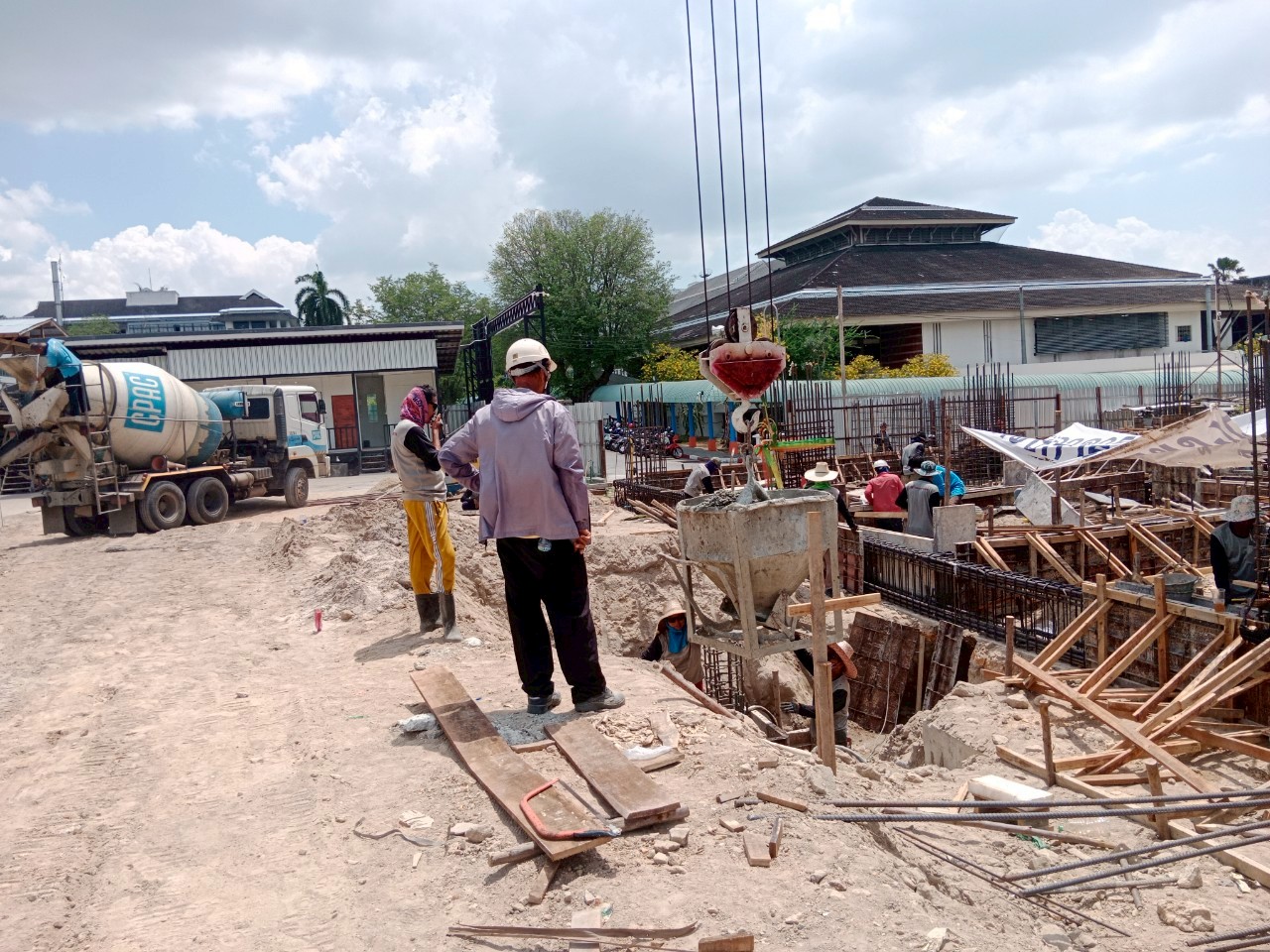

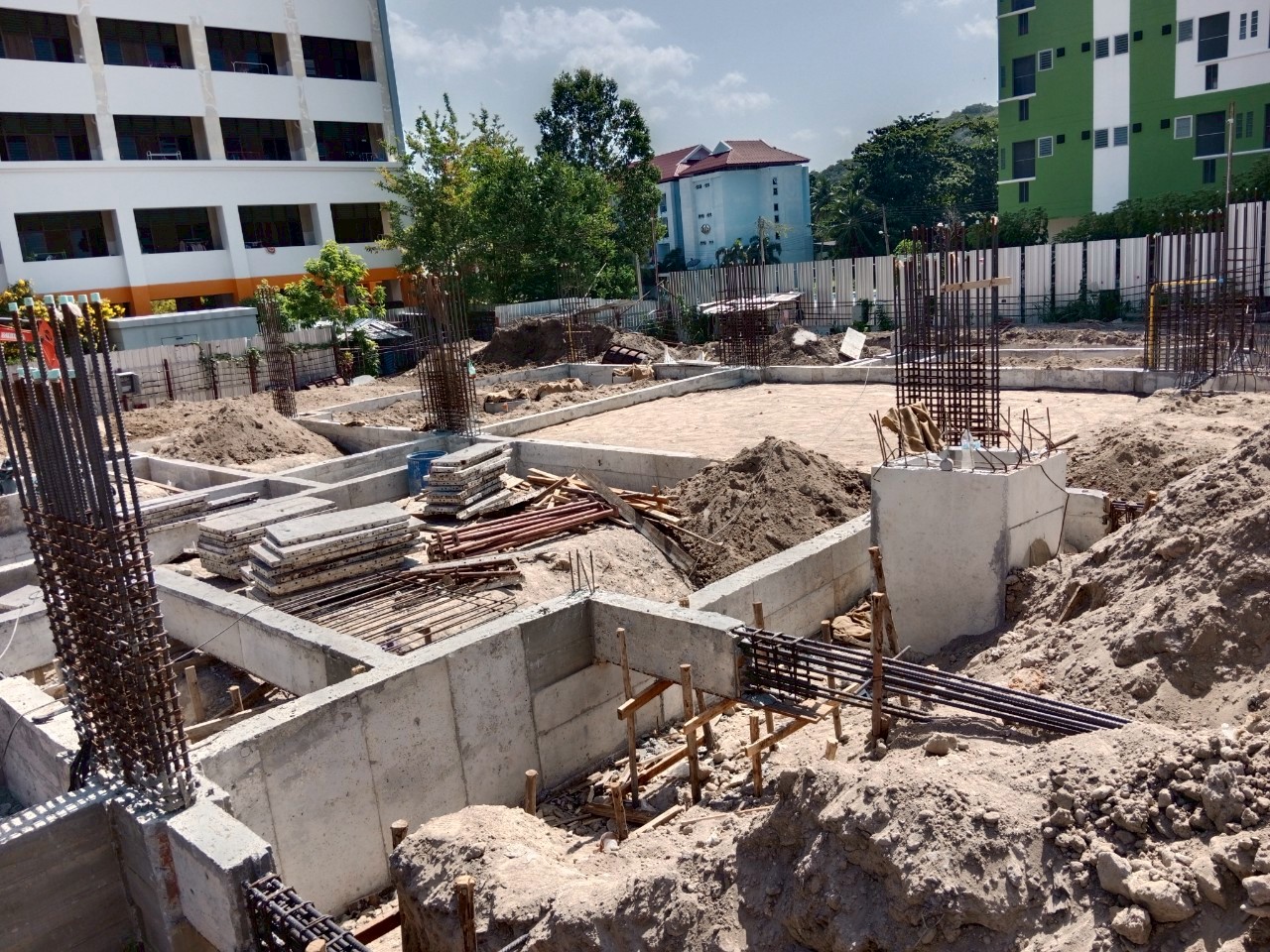

- งานคานคอดินอาคาร A แล้วเสร็จร้อยละ 70% - งานฐานรากอาคาร C แล้วเสร็จร้อยละ 50% (คงเหลืออีก 3 ฐาน จากจำนวน 6 ฐาน) - กำลังเตรียมงานคานคอดินอาคาร B
