ความคืบหน้า เมื่อวันที่ 29 ก.ค. 68

   20 ส.ค. 68  /   39

รายงายความก้าวหน้าโครงการปรับปรุงห้องรับรองอาคันตุกะชาวต่างชาติ
ผลงานก่อสร้างประมาณ 51.50%
ช้ากว่าสัญญาประมาณ 33.00% คิดเป็น 40 วัน

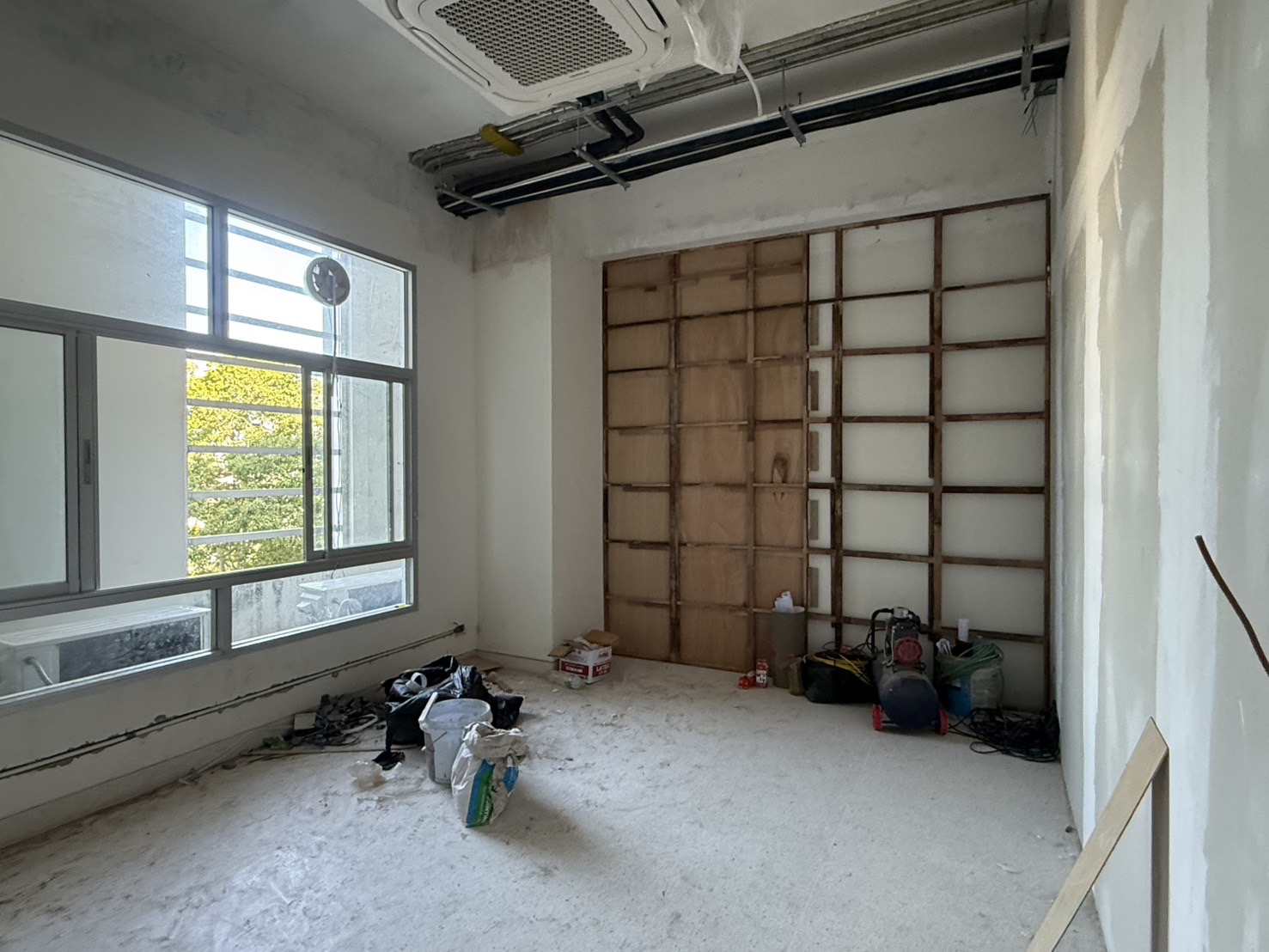

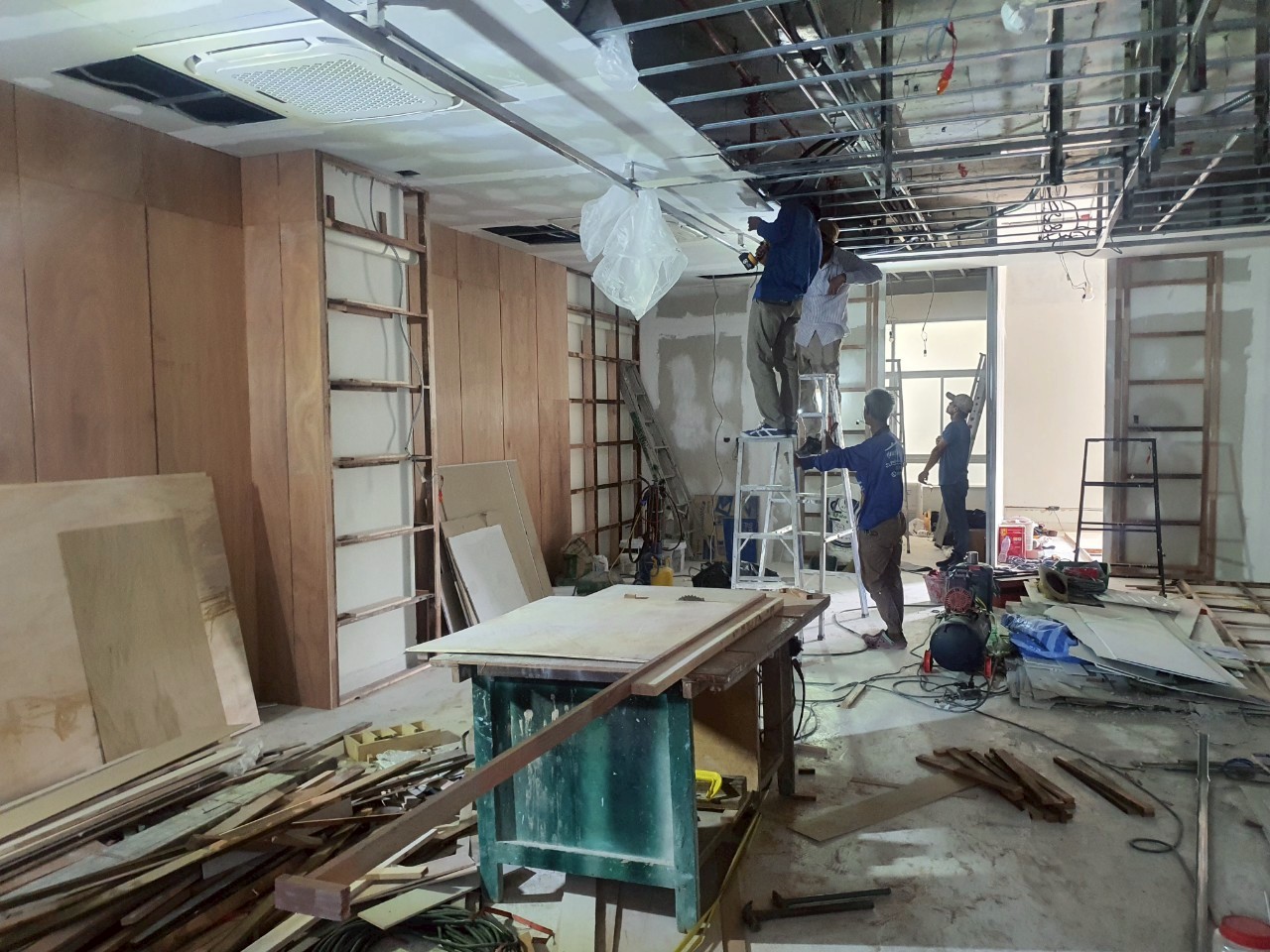

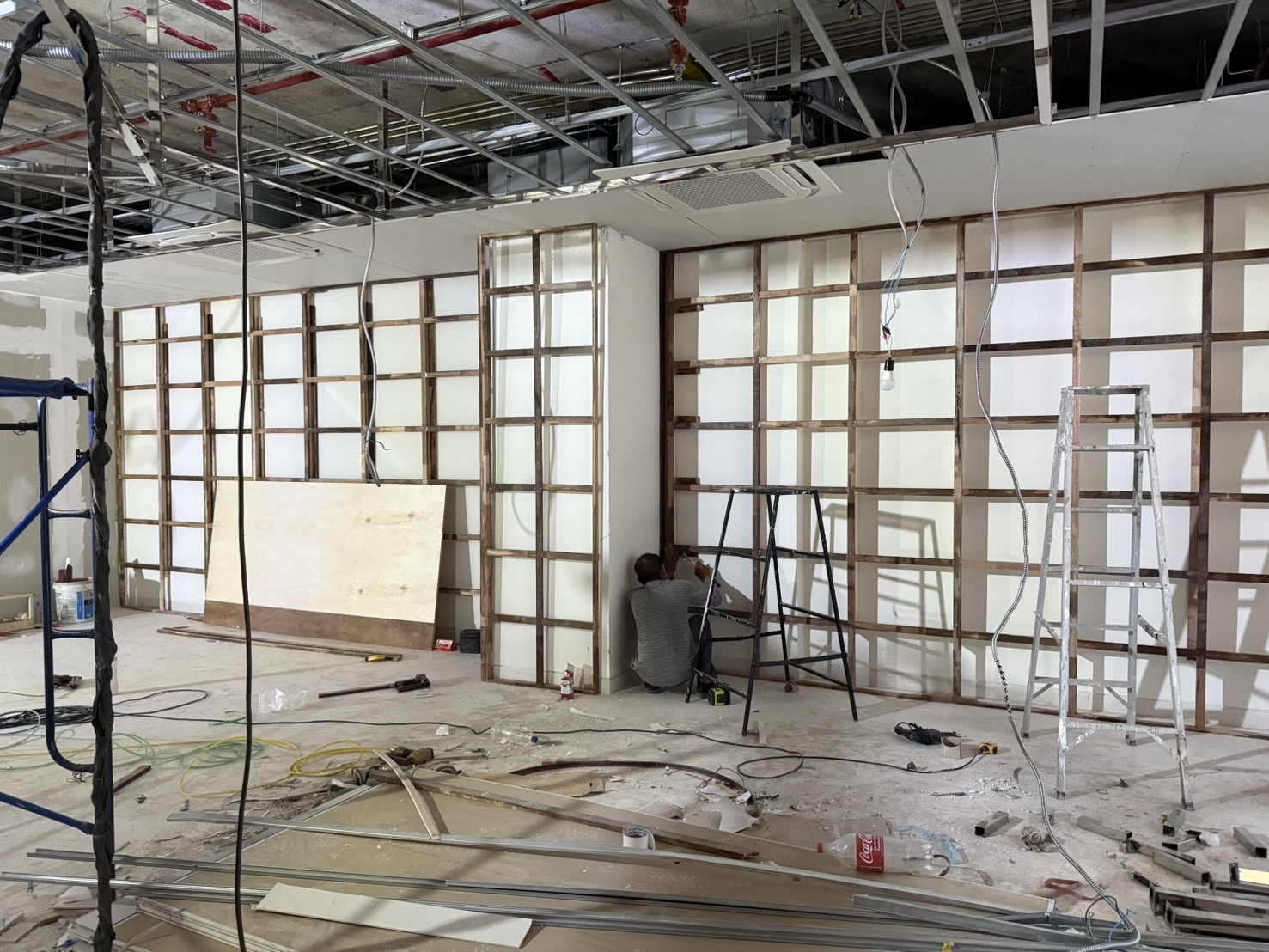

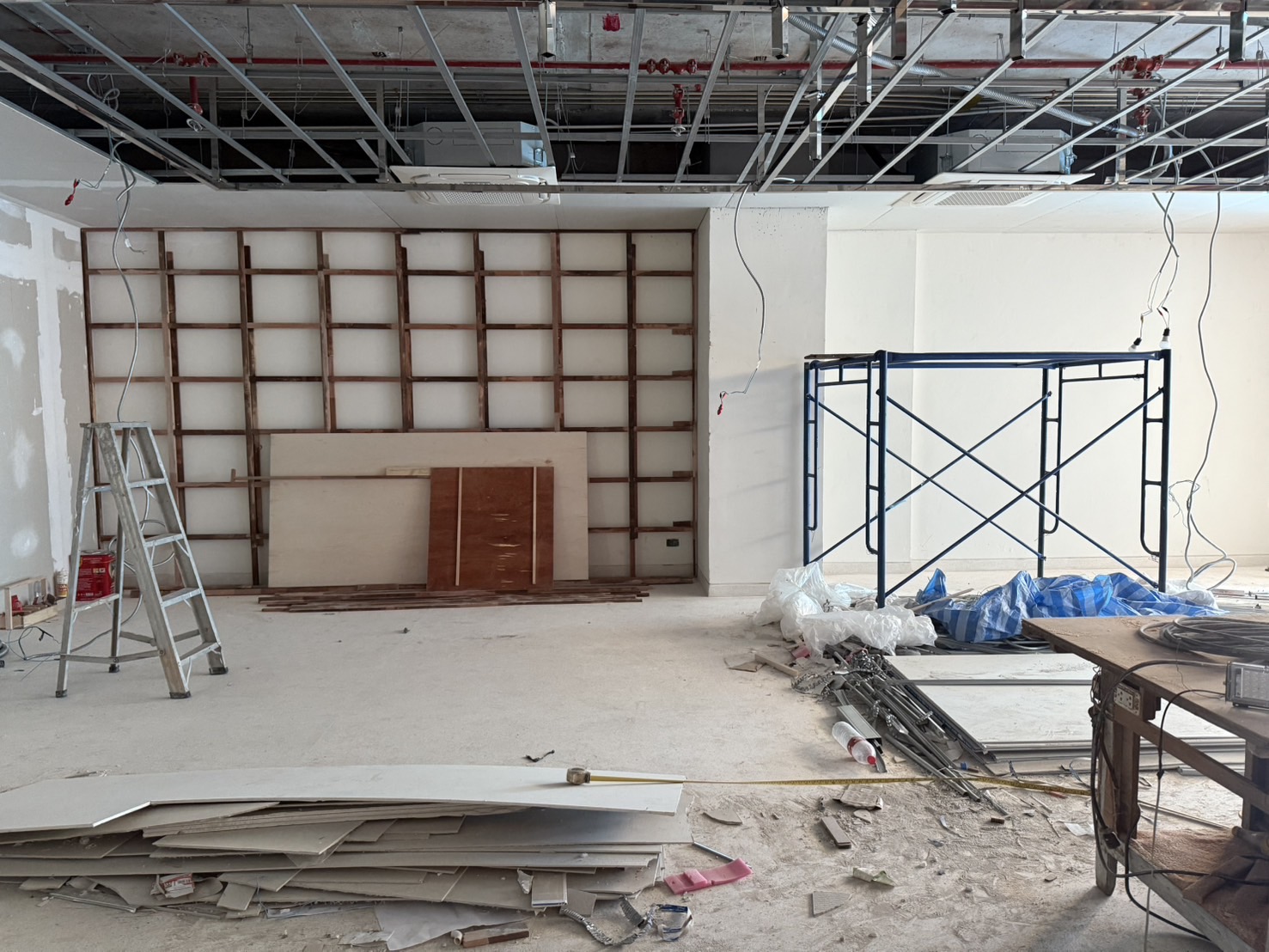

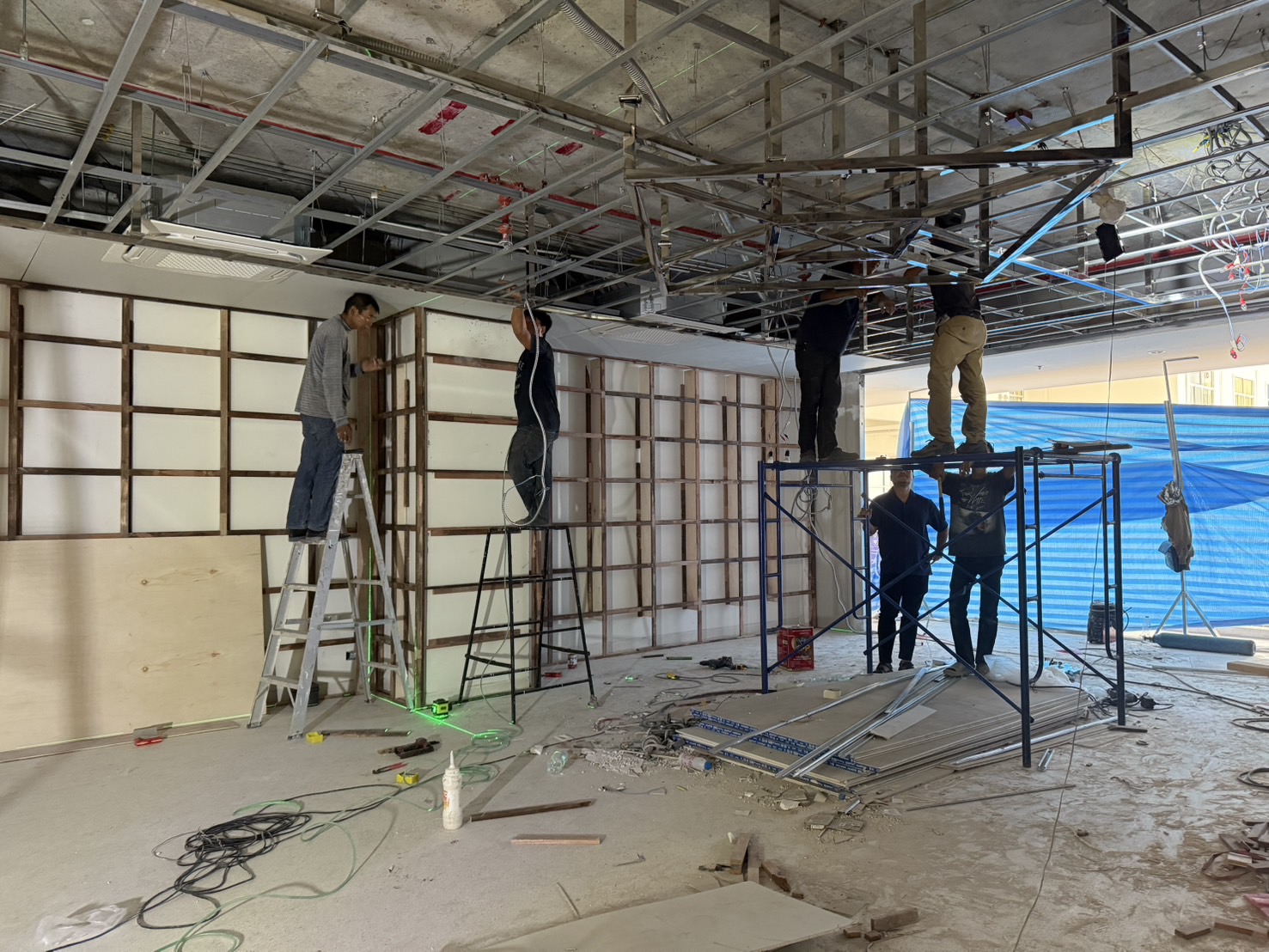

ปัจจุบันกำลังติดตั้งแผงตกแต่งแสตนเลส กรุผนังตกแต่ง ติดตั้งระบบไฟฟ้า ระบบปรับอากาศดำเนินการติดตั้งและทดสอบเรียบร้อยแล้ว
